Nytt dobbeltspor: Sandbukta-Moss-Såstad
Vi bygger 10 km dobbeltspor mellom Sandbukta og Såstad i Moss kommune. I Moss sentrum skal vi bygge en helt ny jernbanestasjon.

Illustrasjonen viser hvordan det nye stasjonsområdet i Moss sentrum kan se ut når prosjektet er fullført. Foto: Rambøll-Sweco
På denne siden:
Her jobber vi nå
Her jobber vi nå
På denne siden kan du lese om hva vi jobber med nå, og hva som er planlagt gjennomført i nærmeste fremtid.

Nyheter fra prosjektet
Forbereder demontering av Nyquistgården
De neste ukene blir det montert stilas rundt Nyquistgården. Deretter blir bygget pakket inn i krympeplast.

Øker sikkerheten i faresonen
Bane NOR er nå i gang med å legge den midlertidige motfyllingen som strekker seg fra havneområdet og oppover mot Fjordveien.

Kunngjør entreprise for byggegrop i sentrum
Bane NOR har nå kunngjort den første av to hovedentrepriser for byggearbeidene i Moss sentrum.

Hva bygger vi og hvorfor?

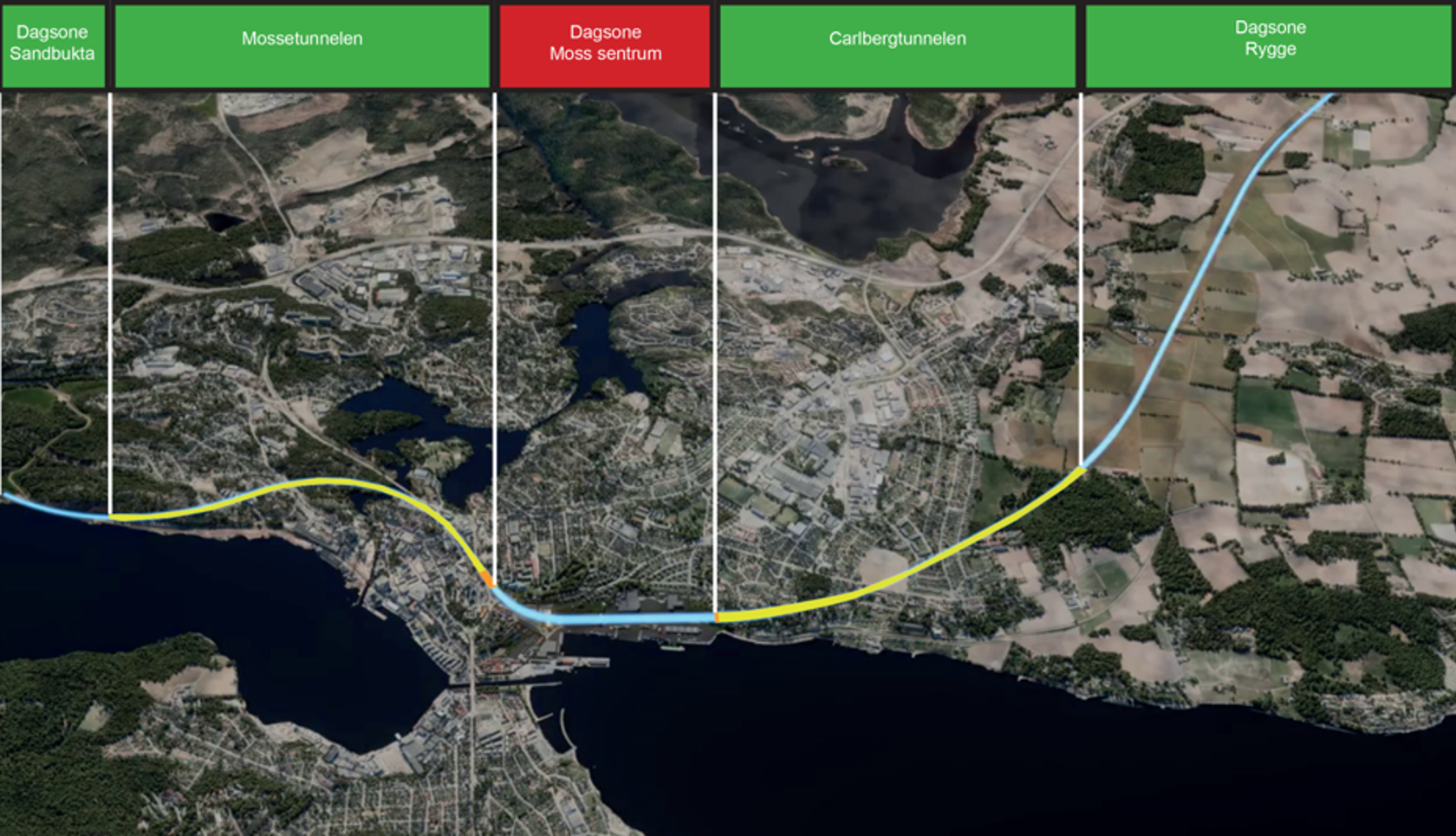

Illustrasjonen viser den kommende jernbanetraseen, inndelt i dagsoner og tunneler. Foto: Bane NOR
Vi bygger nytt dobbeltspor gjennom Moss kommune fra Sandbukta i nord via Moss sentrum, og til Såstad i sør. Det vil bli sammenhengende dobbeltspor fra Oslo S og til Rygge. Dobbeltsporet vil gi økt kapasitet på Østfoldbanen, med flere tog i timen - og en reisetid mellom Oslo og Moss på ca. 30 minutter.
Det nye dobbeltsporet inngår i InterCity-utbyggingen på Østlandet.
10 km dobbeltspor
Dobbeltsporet er ca. 10 km langt og bygges i ny trasé. Omtrent halvparten går i tunneler: Mossetunnelen (2300 m) i nord og Carlbergtunnelen (2700 m) sør for Moss. På Dilling bygges en veikulvert under sporet i Larkollveien.
Ny stasjon
I Moss sentrum bygges en helt ny jernbanestasjon.
Togparkering i Rygge
For å kunne øke antall tog på streningen når dobbeltsporet står ferdig, trengs det flere parkeringsplasser for togene. Det planlegges for togparkering i Rygge med plass for inntil 16 tog med lengde på 110 meter.
Status
Oppdatert 01. desember 2023
Fremdrift i prosjektet
På denne siden finner du informasjon fremdriften for ulike aktiviteter i prosjektet Nytt dobbeltspor: Sandbukta-Moss-Såstad.
Totalenterprise med MossIA
Totalentreprisen for prosjektet ble tildelt MossIA i 2019, og er dermed godt i gang. Entreprisen omfatter grunnarbeider og underbygning for 9 av de totalt 10 kilometrene som prosjektet utgjør.
Leif Grimsrund AS jobber i Moss sentrum

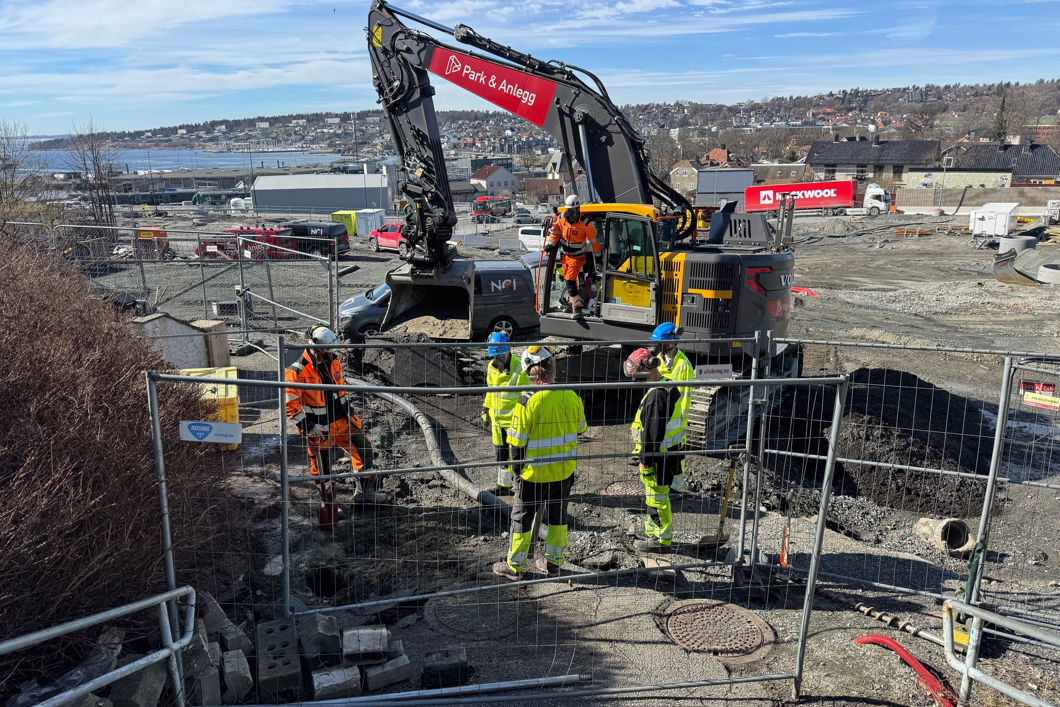

Kontrakten inneholder både forberedende arbeider, grunnstabiliserende tiltak, samt rigg- og driftstjenester. Den ble tildelt Leif Grimsrud AS og arbeidet startet opp i 2022. Konkret omfatter entreprisen omlegging av vann- og avløp nær eksisterende spor ved Moss Havn, og etablering av spunt i forbindelse med dette. Omleggingen er nødvendig for senere å kunne jobbe uten å forstyrre togdriften.
Rådgiverkontrakt for Moss sentrum
Mars 2023 ble rådgiverkontrakt for hovedarbeidene i Moss sentrum tildelt Norconsult. Kontrakten omfatter byggegrop, kulvert, jernbaneunderbygning, stasjonsbygg med plattformer og stasjonsområde, tekniske hus og veisystemer.

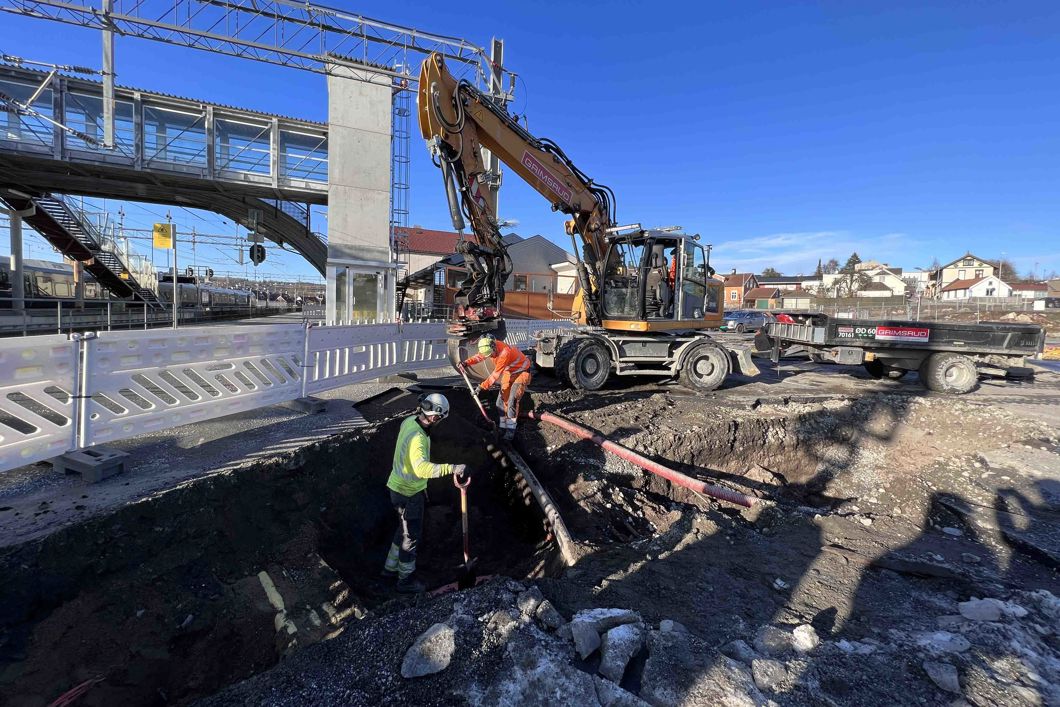

Moss sentrum

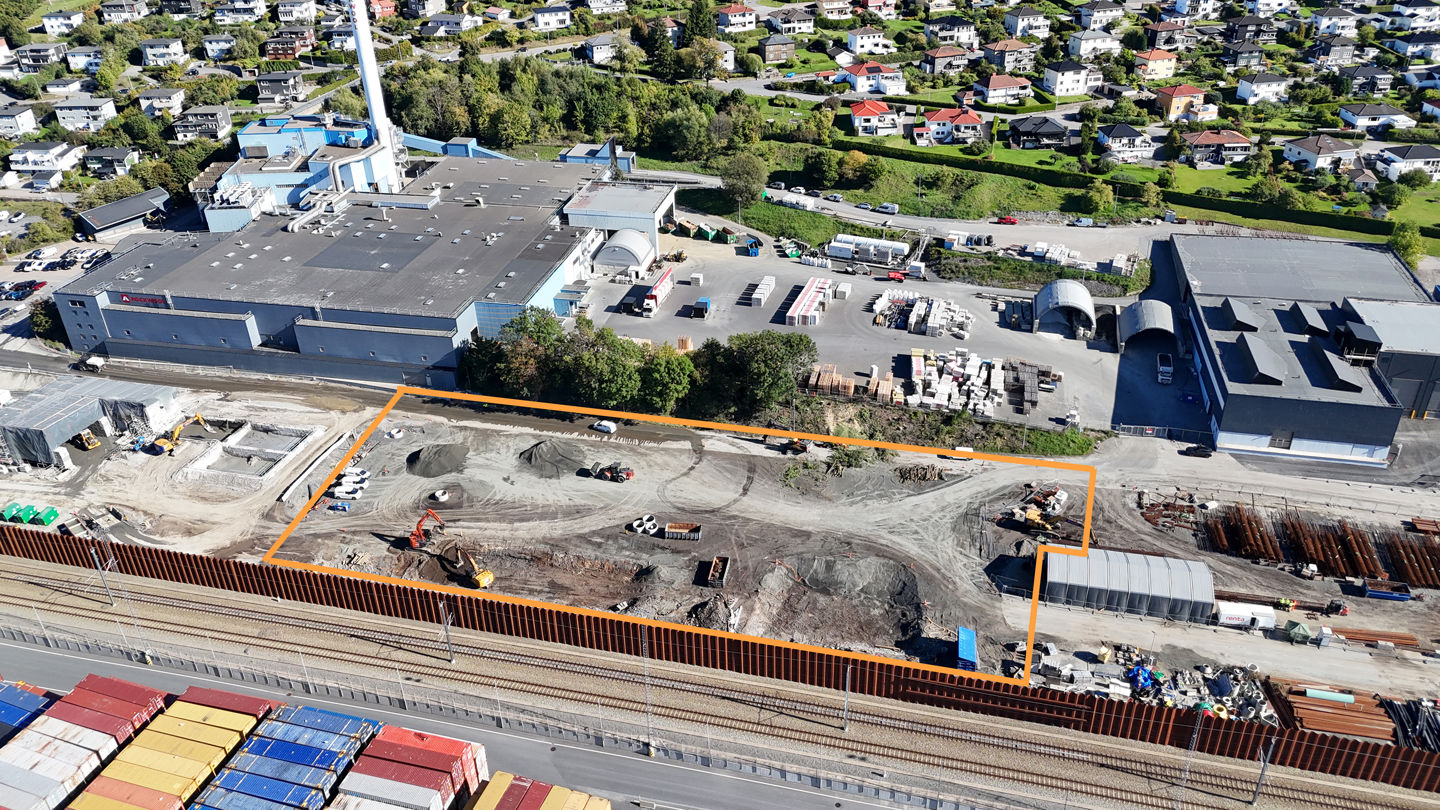

Vår og høst 2023 jobbes det med forberedende arbeider i Moss sentrum. Dette gjøres i forkant av grunnforsterkningsarbeider og motfyllinger.

Mossetunnelen

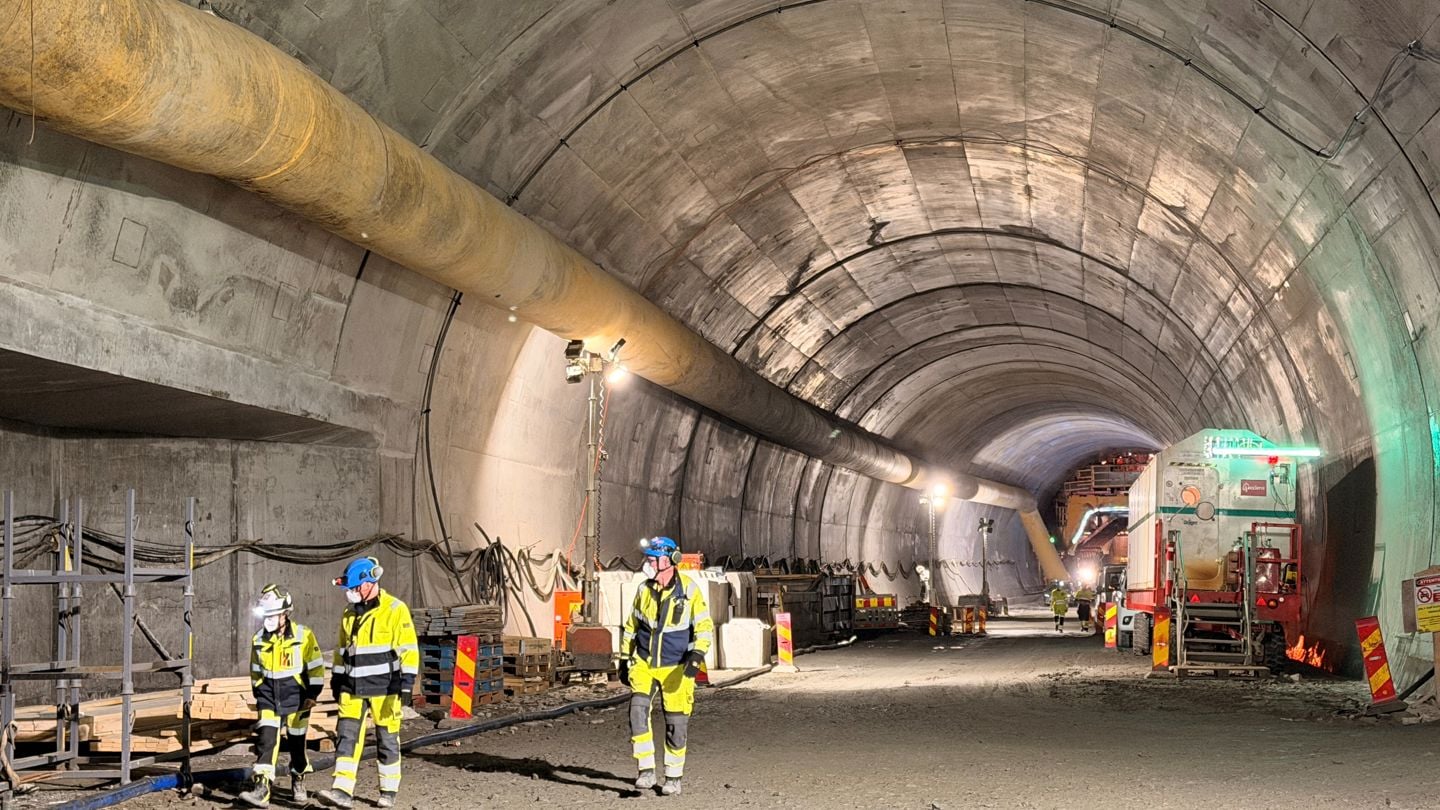

Mossetunnelen ble ferdig sprengt oktober 2023. Det jobbes nå med etterarbeider i tunnelen, blant annet vann og frostsikring, og støp av tunnelprofilen.

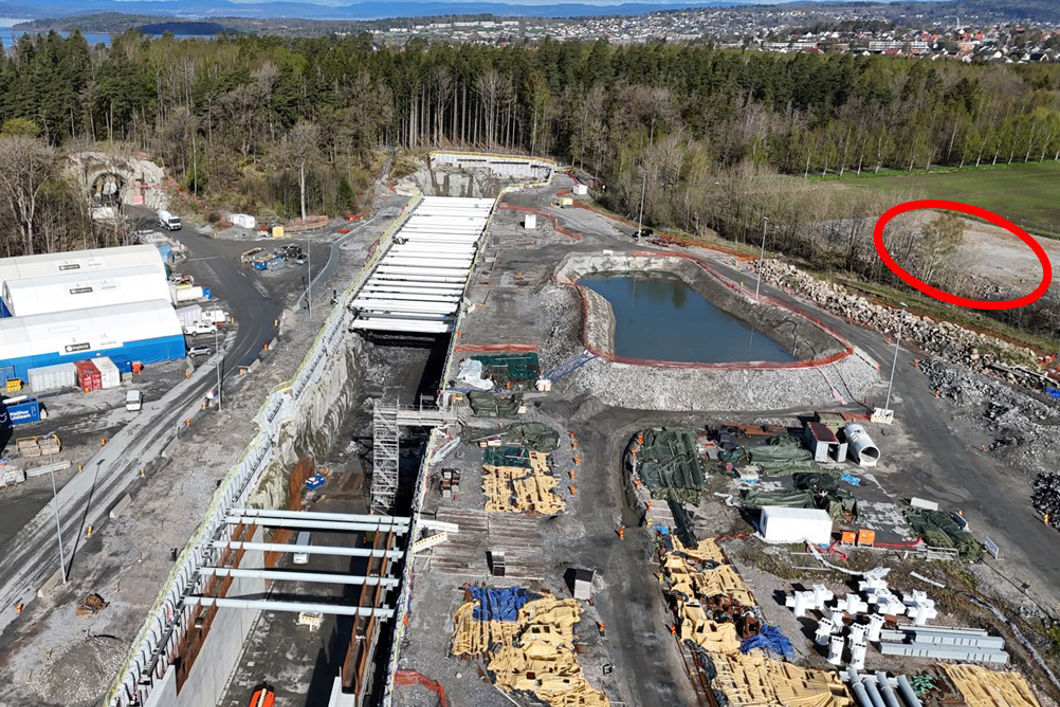

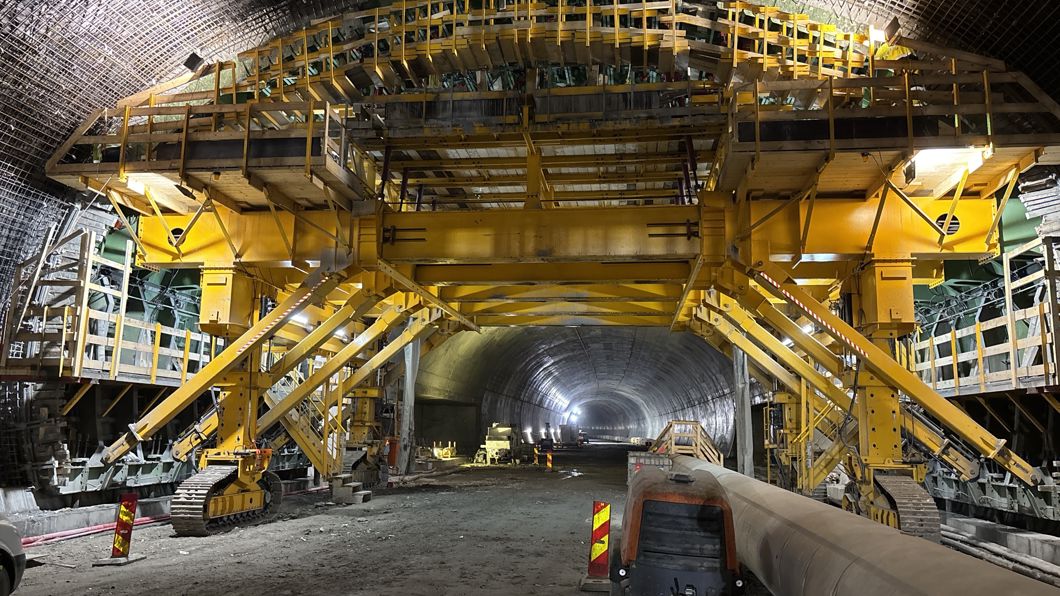

Carlbergtunnelen
Tunnelen ble drevet sørfra og nordover, og stanset ved endepunktet som er 40 meter fra åpningen ved Kleberget i Moss sentrum i november 2022. Bunnen a tunnelen var ferdig sprengt sommer 2023. De gjenstående metrene tunnelsprengning vil inngå som en del av sentrumsdelen av arbeidet.

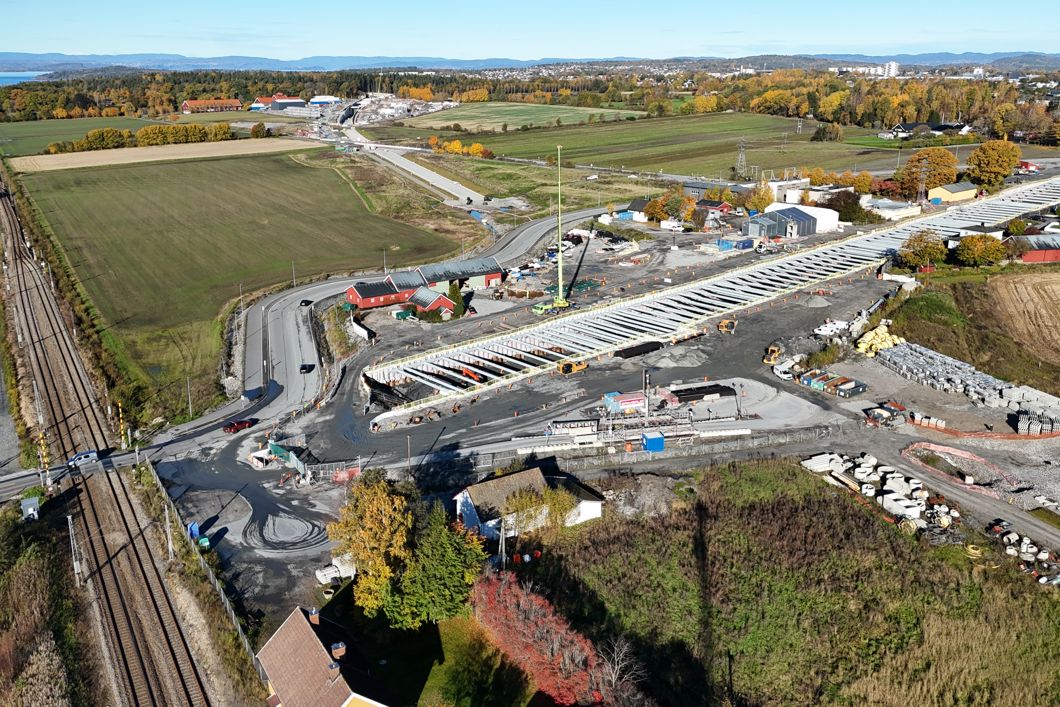

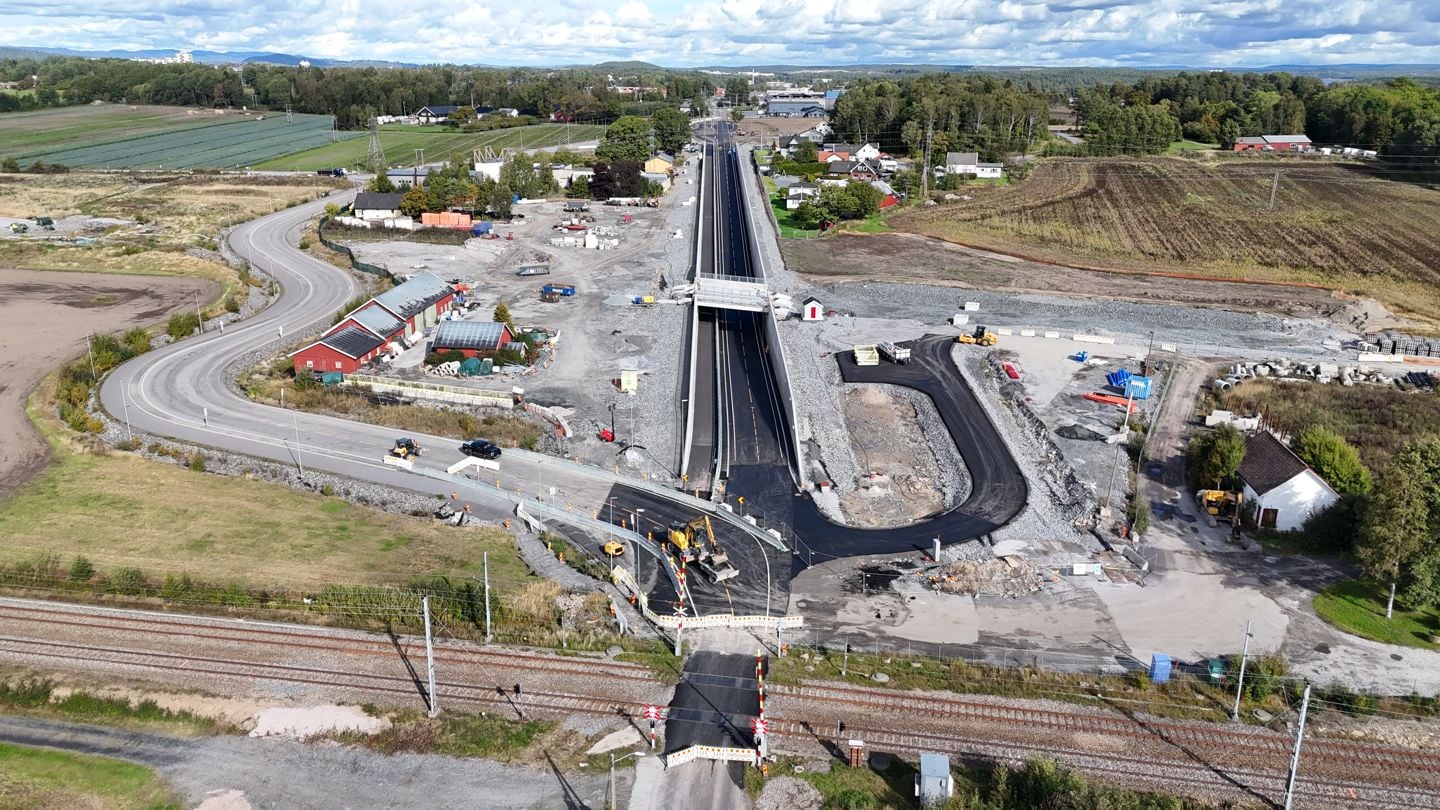

Rygge dagsone

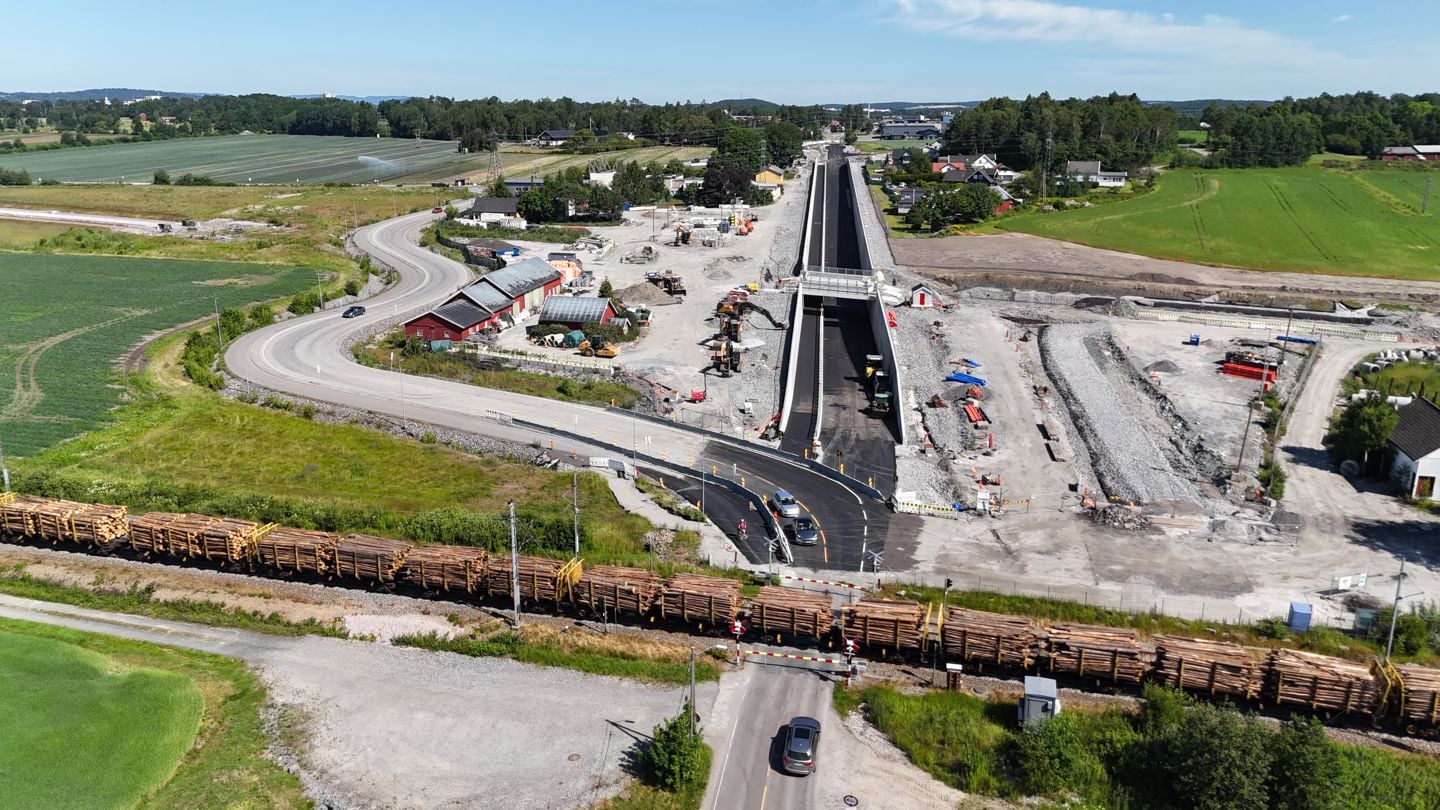

Det jobbes med underbygning for nytt spor. I Larkollveien skal det bygges veikulvert. Høsten 2023 jobber vi med utgraving av byggegrop og montering av avstivere.
Nylig tildelte kontrakter
- Rådgiverkontrakt for hovedarbeider i sentrum:
Tildelt Norconsult - apr 2023 - Grunnforsterkningskontrakt (UE03) i sentrum:
Tildelt Keller Geoteknikk - juli 2023 - Forberedende arbeider i sentrum (UE02):
Tildelt Park & Anlegg - juli 2023
Kommende kontrakter
- Hovedarbeider Kransen nord (byggegrop) (HE02)
Kunngjort okt. 2023 - Massedeponier:
Kunngjort sept. 2023 - Hovedarbeider stasjonsromådet (HE01):
Antatt kunngjøring høsten 2024
Relaterte prosjekter
På Gon like sør for Moss planlegger Bane NOR et nytt område for parkering av tog. Totalt blir det plass til inntil 16 tog.
