Hva bygger vi og hvorfor?
Mellom Marienborg og Lademoen i Trondheim skal vi oppgradere og videreutvikle jernbanen slik at vi får dobbeltspor på hele strekningen. Prosjektet har fått navnet stasjonstiltak Trondheim, og i tillegg til dobbeltspor skal det også utføres en rekke tiltak på stasjonene Lademoen, Trondheim S, Skansen og Marienborg. I sum vil disse tiltakene være med på å øke kapasiteten, slik at vi kan kjøre flere tog på strekningen mellom Støren og Steinkjer.
Prosjektet er en del av en større prosjektportefølje kalt Kapasitetsøkende tiltak på Trønderbanen, som har som mål å gi et bedre tilbud på jernbanen i Trøndelag fra desember 2029.
De ulike prosjektene
Lademoen:
For å sikre at togene kan møtes på Lademoen stasjon skal dagens dobbeltspor forlenges over Strandveien. På stasjonen skal det etableres en ny sideplattform og det skal lages universelt utformet tilkomst til denne.
Forlengelsen av dobbeltsporet gjør at jernbanetraseen blir bredere over Strandveien, og et lite stykke østover. Dette fører til at et av husene i Strandveien, og den gamle jernbanebrua i Strandveien må rives. Når disse grepene gjøres, vil vi sørge for en oppgradering av hele området rundt Lademoen stasjon. Jernbanebrua vil bli erstattet av en ny bredere undergang, og Strandveien blir miljøgate som tilrettelegges for gående og syklende.
Juli 2026 – desember 2027: oppstartsfase og forberedende arbeider
Lademoen:
Vi begynner på Lademoen sensommeren/ høsten 2026, og det er også der vi kommer til å utføre størsteparten av arbeidet i starten av prosjektet.
For å få plass til dobbeltspor på Lademoen, skal vi blant annet rive Strandveien 23. Dette arbeidet begynner vi med allerede høsten 2026. Vi skal også etablere riggområdet og anleggsvei, rive Nyhavnasporet og opprette føringsvei.
I tillegg skal vi i løpet av perioden fra sommeren 2026 og ut 2027:
- Prefabrikkere kulvert på den gamle Mekonomentomta.
- Sette fundament for lavspent og kontaktledningsanlegg (anlegg som tilrettelegger for elektrisk togdrift).
- Omlegging av kabler.
- Legge inn ny kulvert og bygge to spor over. Vi skal også etablere sykkelveg med fortau i Strandvegen.
- Omfattende omlegging av infrastruktur under bakken.
- Etablering av pumpeløsning for drenering av kulvert.
- Legge inn tre nye sporveksler.
Dagen Nyhavnaspor skal endres, slik at det går rett frem over ny kulvert i Strandveien. Sporet kobles deretter på Nordlandsbanen med en sporveksel øst for Strandveien.
Vi skal også bygge støyskjerm og ny sideplattform med heis for sørgående tog.
Her jobber vi akkurat nå
I løpet av høsten 2026 vil vi starte med forberedende arbeider på Lademoen. Aktiviteten innebærer blant annet etablering av riggområdet og anleggsvei. Vi skal også rive Strandveien 23.
Arbeidet pågår stort sett på dagtid, og medfører normal maskin- og anleggsstøy.
Strandveien 23
Hvorfor kastes okkupantene ut av Strandveien 23?
- Bane NOR har hatt god dialog med Trondheim kommune og Svartlamon Boligstiftelse i prosessen etter at det ble klart at bygget skulle rives. Boligstiftelsen har hatt leieforhold med Trondheim kommune, som har ivaretatt leiekontraktene til beboere i bygget. Bygget ble kjøpt av Bane NOR fra Trondheim kommune, der leieforholdene i Strandveien 23 ble avsluttet av Trondheim kommune og boligstiftelsen.
- Strandveien 23 skulle etter planen overtas av Bane NOR tidlig i august. Det ble ikke gjennomført overtakelse på grunn av husokkupasjon, der enkeltpersoner har tatt seg inn ulovlig.
- Trondheim kommune har vært i dialog med Politiet, og Tingretten har levert en kjennelse for å få vedkommende ut av bygningen.
- Bygget er ikke egnet for opphold, der deler av bygget er skadet, og brannvarslingen er ikke tilstrekkelig. Det å oppholde seg her utgjør en fare for liv og helse, spesielt ved branntilløp.
- Onsdag 19. august ble okkupantene fjernet med bistand fra politiet. Bane NOR tok over bygget fra kommunen samme dag.
- Rivingen av bygget har vært gjennom politisk behandling hos Trondheim kommune.
- Tiltakene på Svartlamon er en del av flere tiltak i Trondheim og Trøndelag, som gir økt kapasitet i regionen for både folk og næring
- Som en del av Kapasitetsøkende tiltak på Trønderbanen, må dessverre Strandveien 23 rives.
Hva gjør Bane NOR videre nå?
- Området skal sikres, deretter skal bygget rives.
- I forbindelse med rivningen har Bane NOR hatt dialog med Svartlamoen Boligstiftelse, slik at tidligere beboere og andre på Svartlamoen kunne ta vare på deler av bygget hvis det skulle være ønskelig.

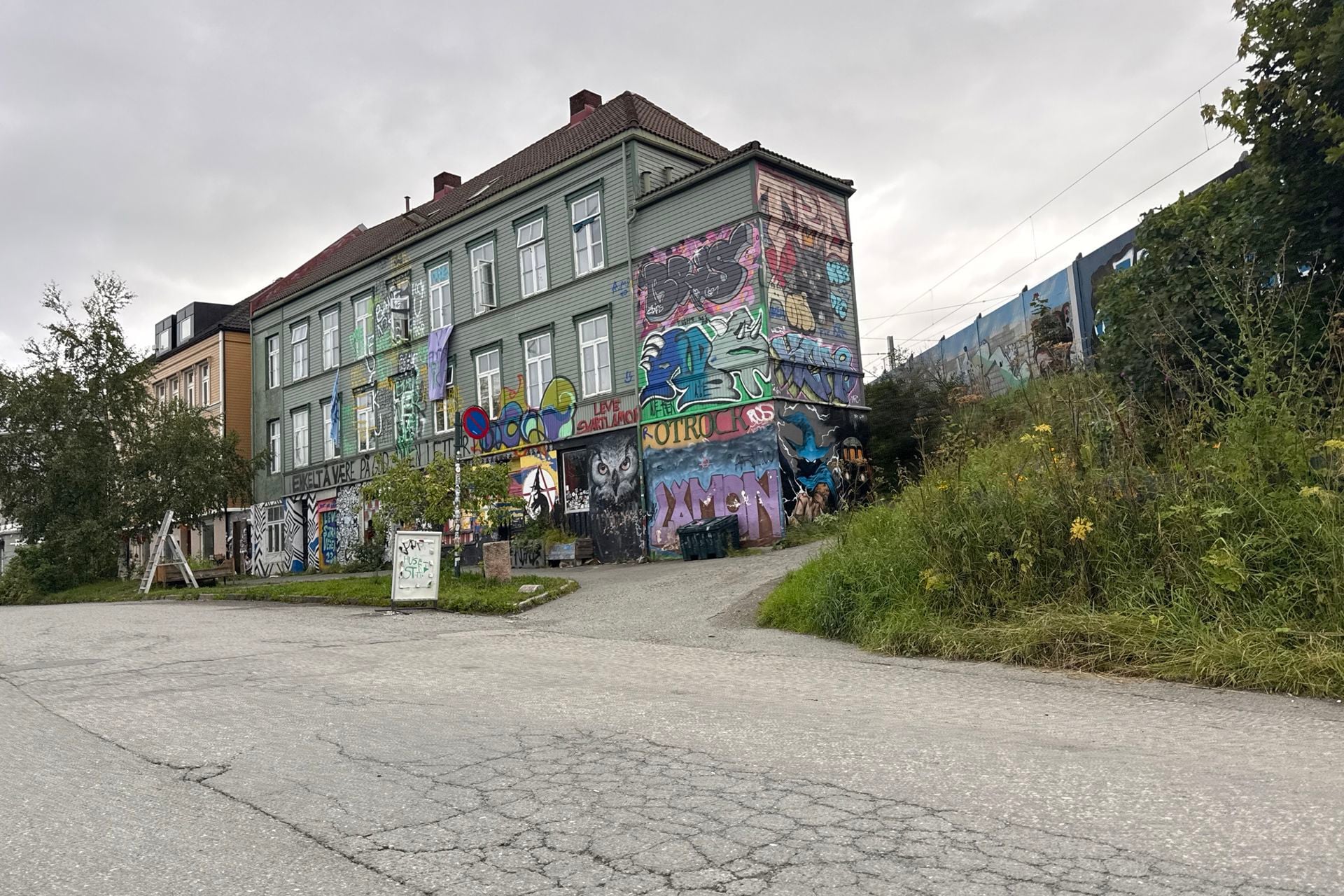

Strandvegen 23
Bane NORHvordan har beboerne av Strandveien 23 blitt ivaretatt i prosessen?
- Bane NOR har hatt god dialog med Trondheim kommune, Svartlamon boligstiftelse og beboerne i Strandveien 23.
Beboerne har fått tilbud om ny bolig av kommunen tidligere i år. - Bane NOR har satt av midler for å legge til rette for at beboerne i området kan benytte disse i sitt nærområde etter riving, samtidig som vi ønsker å legge til rette for at deler av inventaret kan gjenbrukes etter beboernes eget ønske.
Hvilken historisk verdi har bygget?
- Strandveien 23 har historisk verdi og kulturell verdi, og det har vært hjemmet for mange. Bygget er en del av den gamle arbeiderbydelen og er knyttet til Svartlamons identitet.
Generelle spørsmål
I hvor stor grad påvirker arbeidet togtrafikken, og vil Nordlandsbanen stenges i forbindelse med arbeidet?
- I størsteparten av tiden vil den ordinær ruteplan være ivaretatt mens arbeidene pågår. Men i enkelte perioder er det av sikkerhetsgrunner nødvendig med full stans i togtrafikken og eventuelt utkobling av kjørestrøm. Slike togfrie perioder kaller vi et brudd, som gir oss mulighet til å jobbe trygt og intensivt over en gitt periode, uten at vi må hensynta togtrafikken.
- Det er flere brudd på Nordlandsbanen i årene som kommer. Det største er fra 17. juli til 21. august i 2028. Det er også flere brudd i 2027, men ingen av de er av samme størrelse som i 2028.
Hvordan påvirker nåværende arbeider trafikk i Strandveien?
- Når det kommer til rivingen av Strandveien 23, vil arbeidet på nåværende tidspunkt ikke sperre fremkommeligheten til myke trafikanter. Den største forandringen, vil være en økning av anleggstrafikk i området. Skulle dette endre seg, og arbeidet i større grad påvirker fremkommelighet i området, vil nettsiden oppdateres og naboer informeres så raskt som mulig.

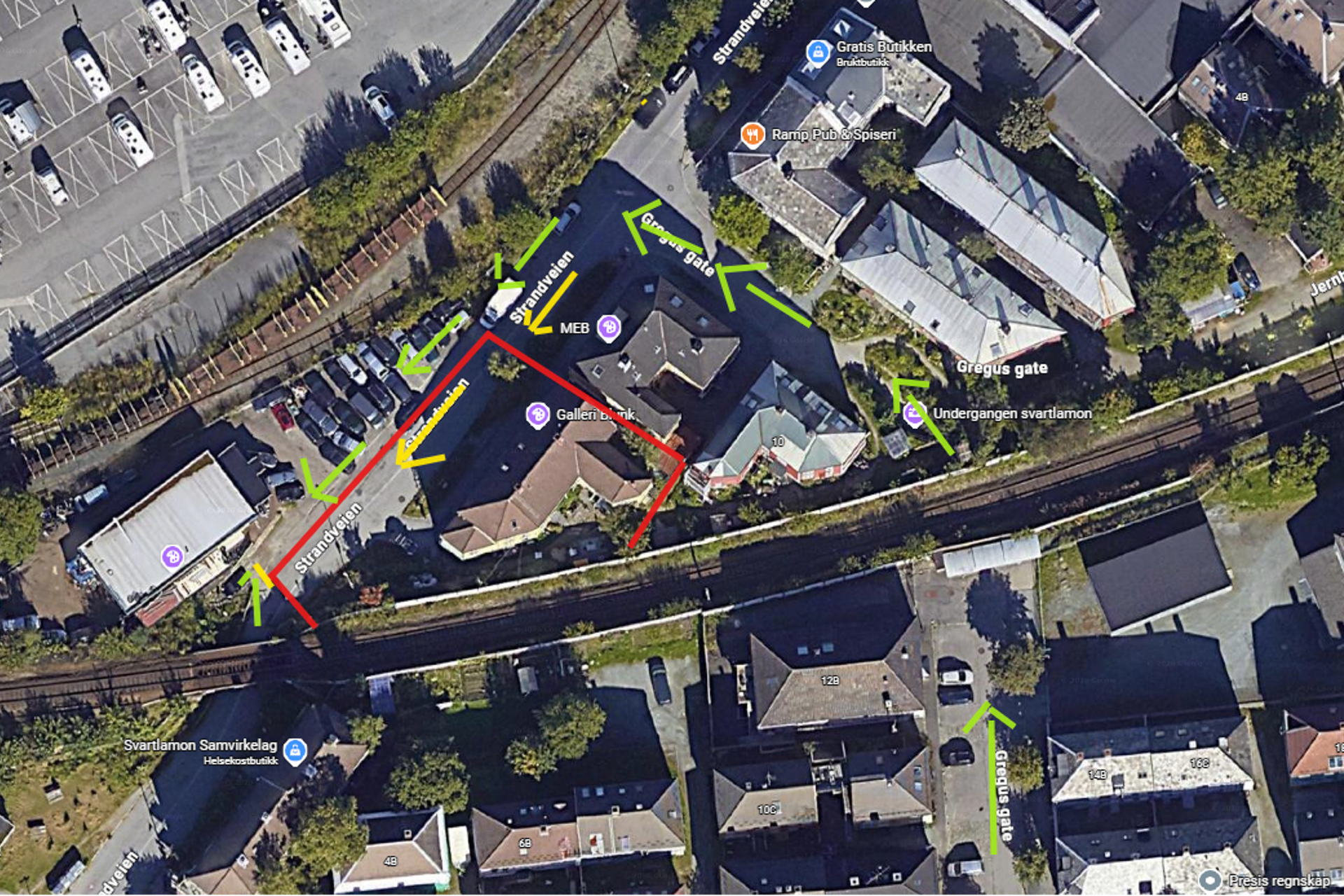

- Aktiviteten i Strandveien er illustrert på bildet nedenunder. Den røde linjen markerer inngjerdingen rundt huset, mens de grønne pilene viser hvor myke trafikanter kan gå og de gule pilene representerer hvor det vil gå anleggstrafikk.

Oversiktsbilde over hvor inngjerdingen vil stå i forbindelse med rivingen av Strandveien 23. Myke trafikanter kan bevege seg som normalt, og den største forskjellen er økning i anleggstrafikk.
SkjermdumpHvordan vil naboer bli ivaretatt når prosjektet skal utføre nattarbeid?
- Vi forsøker alltid å utføre de meste av arbeid, og særlig støyende arbeider, på dagtid. Men av hensyn til togtrafikken er det ikke alltid det lar seg gjøre. Det gjelder også for arbeidet på Lademoen.
- I perioder som krever natt eller døgnkontinuerlig aktivitet, skal naboer varsles. Vi forsøker alltid å varsle naboer i god tid før det utføres støyende arbeider på natt, men det er ikke alltid det lar seg gjøre.
- I større utbyggingsprosjekter, slik som arbeidet på Lademoen er en del av, utarbeider fagkyndig tredjepart det som kalles et støykart. Støykart samler inn data fra arbeidsoperasjoner som er lik de som gjennomføres, og ser hvordan aktiviteten vil oppføre seg i geografien i området. For å verifisere at beregningene våre er korrekte, monterer vi også støymålere. Viser støykart og målinger at arbeidet vi skal utføre bryter støygrensen på natt, vil de som befinner seg innenfor støysonen få tilbud om alternativ overnatting.
Trondheim S:
Det skal ikke gjøres store grep på Trondheim S i denne sammenheng, men det vil bli gjort oppgraderinger på spor og sporveksler og annen teknisk infrastruktur. Dette gjøres for at trafikken skal flyte bedre når det gjøres endringer på sporene på begge sider av stasjonen.
Mer informasjon kommer etterhvert.
Skansen:
Skansen stasjon skal utvides med en ny plattform til spor 2 og det skal etableres en ny universelt utformet adkomst til den nye plattformen og mellom plattform 1 og 2. Det blir gjort oppgraderinger på spor annen teknisk infrastruktur, og for å bedre sikkerheten på stasjonen blir det satt opp et gjerde mellom plattformene.
Mer informasjon kommer etterhvert.
Marienborg
På Marienborg skal det gjøres endringer både på plattform og teknisk infrastruktur. Plattformen forlenges fra 110 m til 125 m for å legge til rette for nye persontog. Spor, signalanlegg og annen teknisk infrastruktur skal oppgraderes for å tilpasses lengre plattform og flere tog.
For å gi større fleksibilitet i togfremføringen i Trondheimsområdet skal Stavne-Leangbanen kobles på Dovrebanen ved Marienborg. Dette vil gjøre at tog kan kjøre via Stavne-Leangbanen mellom Dovrebanen og Nordlandsbanen uten å kjøre via Trondheim S.
Mer informasjon kommer etterhvert.
Overordnet milepæler i prosjektet
Juli 2026 – desember 2027: oppstartsfase og forberedende arbeider
Lademoen:
Vi begynner på Lademoen sensommeren/ høsten 2026, og det er også der vi kommer til å utføre størsteparten av arbeidet i starten av prosjektet.
For å få plass til dobbeltspor på Lademoen, skal vi blant annet rive Strandveien 23. Dette arbeidet begynner vi med allerede høsten 2026. Vi skal også etablere riggområdet og anleggsvei, rive Nyhavnasporet og opprette føringsvei.
I tillegg skal vi i løpet av perioden fra sommeren 2026 og ut 2027:
- Prefabrikkere kulvert på den gamle Mekonomentomta.
- Sette fundament for lavspent og kontaktledningsanlegg (anlegg som tilrettelegger for elektrisk togdrift).
- Omlegging av kabler.
- Legge inn ny kulvert og bygge to spor over. Vi skal også etablere sykkelveg med fortau i Strandvegen.
- Omfattende omlegging av infrastruktur under bakken.
- Etablering av pumpeløsning for drenering av kulvert.
- Legge inn tre nye sporveksler.
Dagen Nyhavnaspor skal endres, slik at det går rett frem over ny kulvert i Strandveien. Sporet kobles deretter på Nordlandsbanen med en sporveksel øst for Strandveien.
Vi skal også bygge støyskjerm og ny sideplattform med heis for sørgående tog.
Trondheim, Skansen og Marienborg:
På Trondheim S skal vi etablere kummer og rørføringer, vi skal også sette opp master til kontaktledningsanlegg og trekke kabler.
På Skansen skal vi etablere fundamenter til kontaktledningsanlegget, og på Marienborg skal vi:
- Etablere riggområdet
- Opprette føringsveier
- Etablere fundamenter for lavspent
- Bygge nytt teknisk hus.
Januar – desember 2028
Lademoen og Trondheim S:
I løpet av 2028 skal vi utføre signaltekniske arbeider både på Lademoen og Trondheim S. På Trondheim S skal vi også:
- Rive sporsløyfe, og legge inn fem nye sporveksler.
- En sporsløyfe er en sensor i eller ved sporet, som bidrar til sikker togstyring ved hjelp av elektriske eller magnetiske endringer. En sporveksel gjør det mulig å styre toget fra ett spor til et annet.
Skansen:
På Skansen skal vi i 2028 bygge ny plattform på nordsiden av sporet, i tillegg skal vi:
- Rive sporsløyfe
- Bygge gjerde mellom sporene for å hindre villkryssing.
Marienborg:
- Signaltekniske arbeider
- Forlenge plattform på Marienborg stoppested
- Innlegging av 15 sporveksler
- Rive 7 sporveksler
I løpet av høsten 2026 vil vi starte med forberedende arbeider på Lademoen. Aktiviteten innebærer blant annet etablering av riggområdet og anleggsvei. Vi skal også rive Strandveien 23.
Arbeidet pågår stort sett på dagtid, og medfører normal maskin- og anleggsstøy.
Relaterte prosjekter

Oppgraderingen av jernbanen mellom Lademoen og Marienborg er en del av en større satsing kalt Kapasitetsøkende tiltak på Trønderbanen. Totalt skal vi gjennomføre 20 prosjekter som gir jernbanen et løft, og bidrar til at vi kan kjøre flere tog mellom Støren og Steinkjer. Ambisjonen er å øke frekvensen av og bedre punktligheten på regiontog i Trøndelag.
Vi skal tilrettelegge for langt flere togavganger i Trøndelag. Dette vil styrke det regionale kollektivtilbudet og binde Trøndelag sammen til et felles bo- og arbeidsmarked.

Som en del av Kapasitetsøkende tiltak på Trønderbanen, skal det utføres totalt 20 prosjekter på strekningen fra Støren til Steinkjer.
Bane NORKontakt oss
Nabotelefon
Telefon
Har du spørsmål om arbeidet kan du sende e-post eller kontakte oss på telefon.
Telefonen er vanligvis betjent mandag til fredag klokka mellon kl. 10.00 og 14.00.
NB! Grunnet ferieavvikling er ikke telefonen bemannet mellom 10. juli og 10. august.
Det er mulig å nå oss på e-post med en del lengre svartid.
Rolf Martin Krey
Kommunikasjonsrådgiver
Bane NOR Kundeservice
(+47) 477 70 098 Starter oppringing
kundesenter@banenor.no (Åpner ditt e-postprogram)
- Mandag til fredag kl. 08:00 - 16:00
- Jul- og nyttårsaften kl. 08:00 - 12:00
Kontakt oss i chatten, nederst til høyre på siden, eller på FacebookEkstern lenke.
Nyheter fra prosjektet
Bane NOR og Baneservice signerte kontrakt for stasjonstiltak i Trondheim
Fredag 12. juni signerte Bane NOR og Baneservice totalentreprise for kontrakten Stasjonstiltak Trondheim.
