– Vi er godt kjent med at omkjøringsrutene har vært krevende for mange over tid. Derfor er det positivt at vi nå kan åpne Jernbanegata igjen forbi Kristian Fjelds gate, og dermed bedre hverdagen for folk i Stange, samtidig som vi tar hensyn til alles sikkerhet, sier Anders Linnestad, prosjektsjef i Bane NOR.
Tirsdag 26. mai er Jernbanegata åpen igjen forbi Kristian Fjelds gate og området ved Pizza la Italia. Nå flyttes stengingen sørover ved Grønvoldvegen, der Bane NOR starter arbeidet med Østre Volla undergang for fullt. Det vil bli omkjøring via Vassbotn og ny rute for myke trafikanter i boligfeltet.
Omkjøring på fv. 222

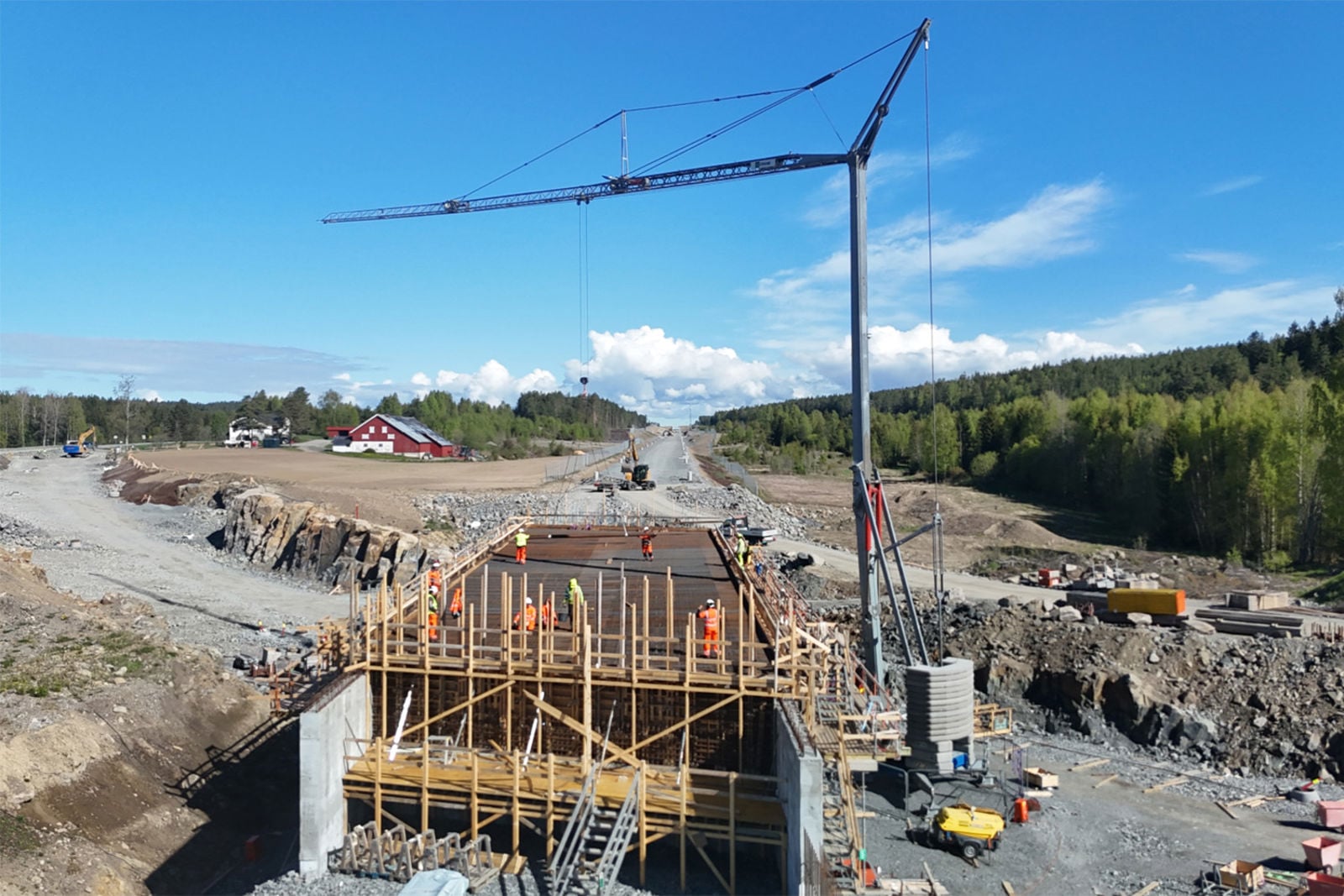

I tillegg stenges fylkesveg 222 ved Østre Oppsal/Skogen og ved krysset Prestmarkvegen/Tangenvegen i perioden 1. juni til 3. juli. Årsaken er arbeid med nye Kjellsvea jernbanebru og omlegging av vegen under brua.
Det blir skiltet omkjøring via Vardebergvegen, som er utbedret for å håndtere økt trafikk. Vegen er imidlertid smal enkelte steder og vil ha lysregulering.
Bane NOR ber trafikantene være oppmerksomme på skilting og at de som kan gjerne vurderer alternative ruter der det er mulig. Nødetatene er varslet om omleggingen.
Fylkesveg 222 åpner igjen under den nye jernbanebrua fra 3. juli.

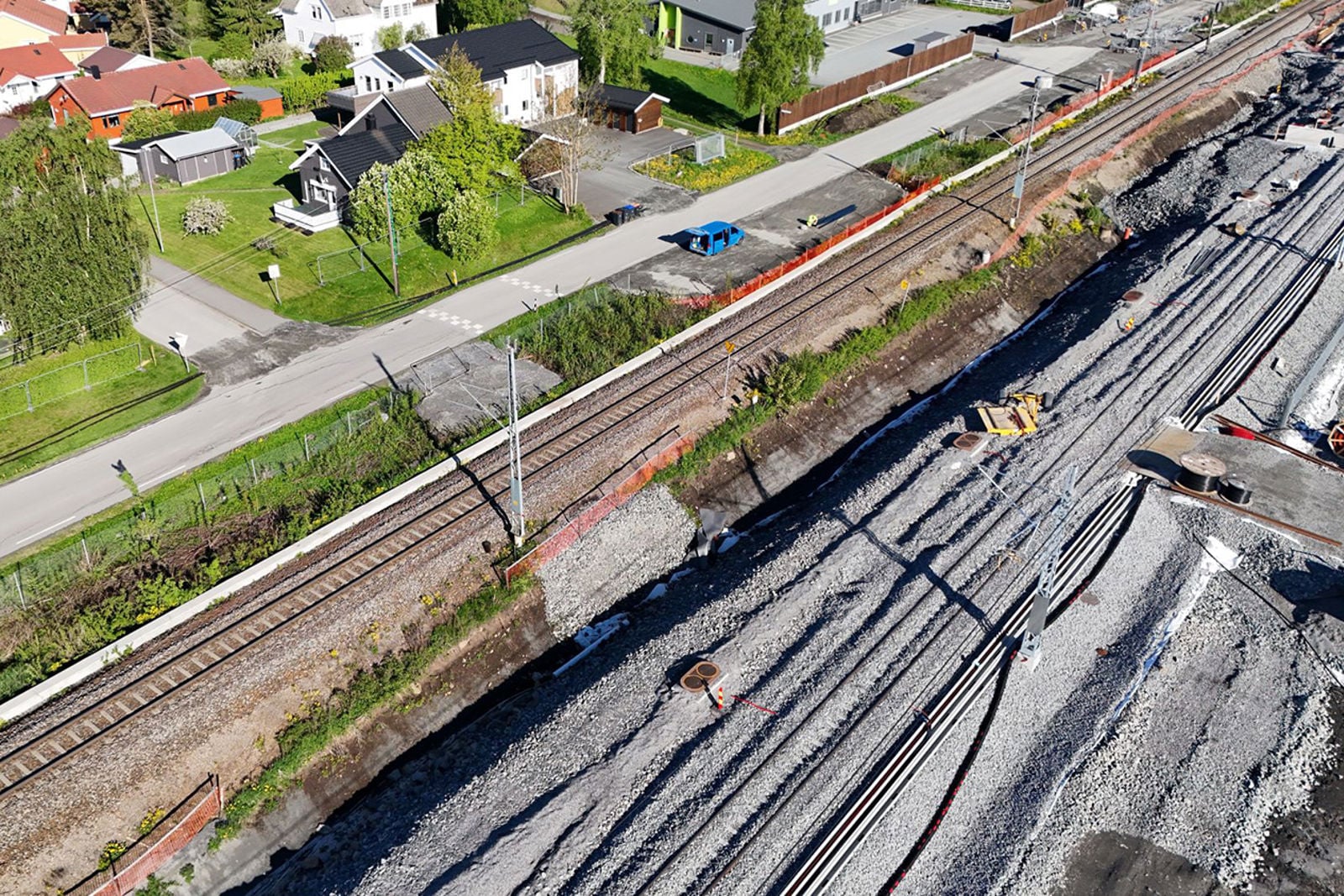

Dronefoto fra Jernbanegata i Stange.
Foto: Malin Hassum, Bane NORØkt trafikk og døgnkontinuerlig arbeid 30. mai-15. juni
I perioden 30. mai til 15. juni vil det være økt anleggstrafikk i og rundt Stange sentrum. Årsaken er at jernbanen stenges for ordinær togtrafikk i perioden, slik at det kan gjennomføres nødvendige arbeider som ikke lar seg gjøre mens togene går. Særlig i området ved Stange stasjon blir det økt aktivitet med å bygge nytt spor 1.
– Når vi stenger jernbanen helt, gir det oss et vindu til å gjennomføre omfattende og kritiske arbeider. Det betyr både mer aktivitet og økt anleggstrafikk, forklarer Linnestad.
Arbeidene vil blant annet omfatte riving og ombygging av spor, masseutskifting og montering av ny infrastruktur. Bane NOR opplyser at det er iverksatt tiltak for å redusere ulempene så langt det er mulig, men ber samtidig om forståelse for at anleggsaktiviteten vil være ekstra merkbar i denne perioden.

Prosjektsjef Anders Linnestad i Bane NOR.
Foto: Bane NORFaser for trafikkavvikling i Stangebyen
Arbeidene i Stange sentrum er delt inn i flere faser fremover der trafikale løsninger justeres i takt med fremdriften i prosjektet. Tidspunktene under er veiledende og kan bli justert.
Fase 2.2: 30. mai til 15. juni
- Jernbanegata er åpen for trafikk forbi Kristian Fjelds gate fra 26. mai. Jernbanegata stenges sør for Grønvoldvegen.
- Omkjøring via gangveg i Vassbotn. Det etableres alternativ rute for myke trafikanter.
- Midlertidig skysstasjon for buss etableres ved gamle Stange ungdomsskole.
- Togtrafikken er stengt – buss for tog ved midlertidig pendlerparkering ved Felleskjøpet.
Fase 2.3: ca. 15. juni til 1. juli
- Åpning av midlertidig Kiss & Ride og plattform på østsiden av sporet. Adkomst via ny veg forbiungdomsskolen.
- Midlertidig pendlerparkering ved Felleskjøpet videreføres.
Fase 2.4: ca. 1. juli til 1. september
- Åpning av krysningsmulighet for myke trafikanter via ny passasje og mellomplattform.
- Tilrettelagt gangrute via Stange bru, Silovegen og Hellinga avvikles.
Fase 2.5: ca. 1. september til påske 2027
- Åpning av ny pendlerparkering og Kiss & Ride på østsiden av sporet.
- Parkering ved Felleskjøpet og i Heggedalsvegen avvikles.
- Kristian Fjelds gate på vestsiden åpnes.
