Her jobber vi nå

På denne siden kan du lese om hva vi jobber med nå, og hva som er planlagt gjennomført i nærmeste fremtid.

  • Utbyggingsprosjekt
  • Prosjektnyheter
  • Nytt dobbeltspor Sandbukta-Moss-Såstad
Hopp til artikkel

På denne siden:

Pågående arbeid i Moss sentrum

Oppdatert 13. oktober 2026.

Jetpeling ved Høienhaldgata/forlengelse av Mossetunnelen

For å redusere lengden på kulverten i Kransen, skal Mossetunnelen forlenges med 110 meter. Dette gjøres ved å installere en «blokk» med jetpeler, som tunnelen drives gjennom.  Arbeidet pågår til våren 2027. Les mer om arbeideneÅpnes i ny fane . Se også støyvarselÅpnes i ny fane .

Boring av pilarer ved Fjordveien

I september 2025 startet vi jobben med å bore pilarene som utgjør hoveddelen av den permanente støttekonstruksjonen på oversiden av Fjordveien. Totalt antall pilarer er 116. Arbeidet med boring av pilarer (inkludert stagforankring) antas å pågå ut til påske 2027.  Les mer om arbeidet herÅpnes i ny fane og se støyvarsel.

Arbeid ved Kleberget

Ved Kleberget går Carlbergtunnelen inn i fjellet. Gjennomslag ble oppnådd i mai 2026, og tunnelen er nå åpen i begge ender.

Arbeidet fortsetter, blant annet knyttet til tunnelportal, re-etablering av Kleberget-veien og bygging av et pumpehus for vann- og avløp. Det blir innslag av boring, pigging og sprengning ut året.

I oktober skal det settes opp en ny brakkerigg (flyttes delvis fra området nord for Rockwool) for entreprenørene ved Kleberget. Arbeidet er antatt å skje i uke 43 eller 44.

Meld deg på sprengningsvarsel Ekstern lenke, Åpnes i ny fane .

Arbeidstid:

Generelle arbeider: Fra kl. 07 til 19 mandag til fredag, samt lørdag 08-16.
Det vil ikke være støyende arbeid lørdager, eller etter kl. 19. på hverdager.

Arbeid utenfor Moss sentrum

Oppdatert 18. september 2026

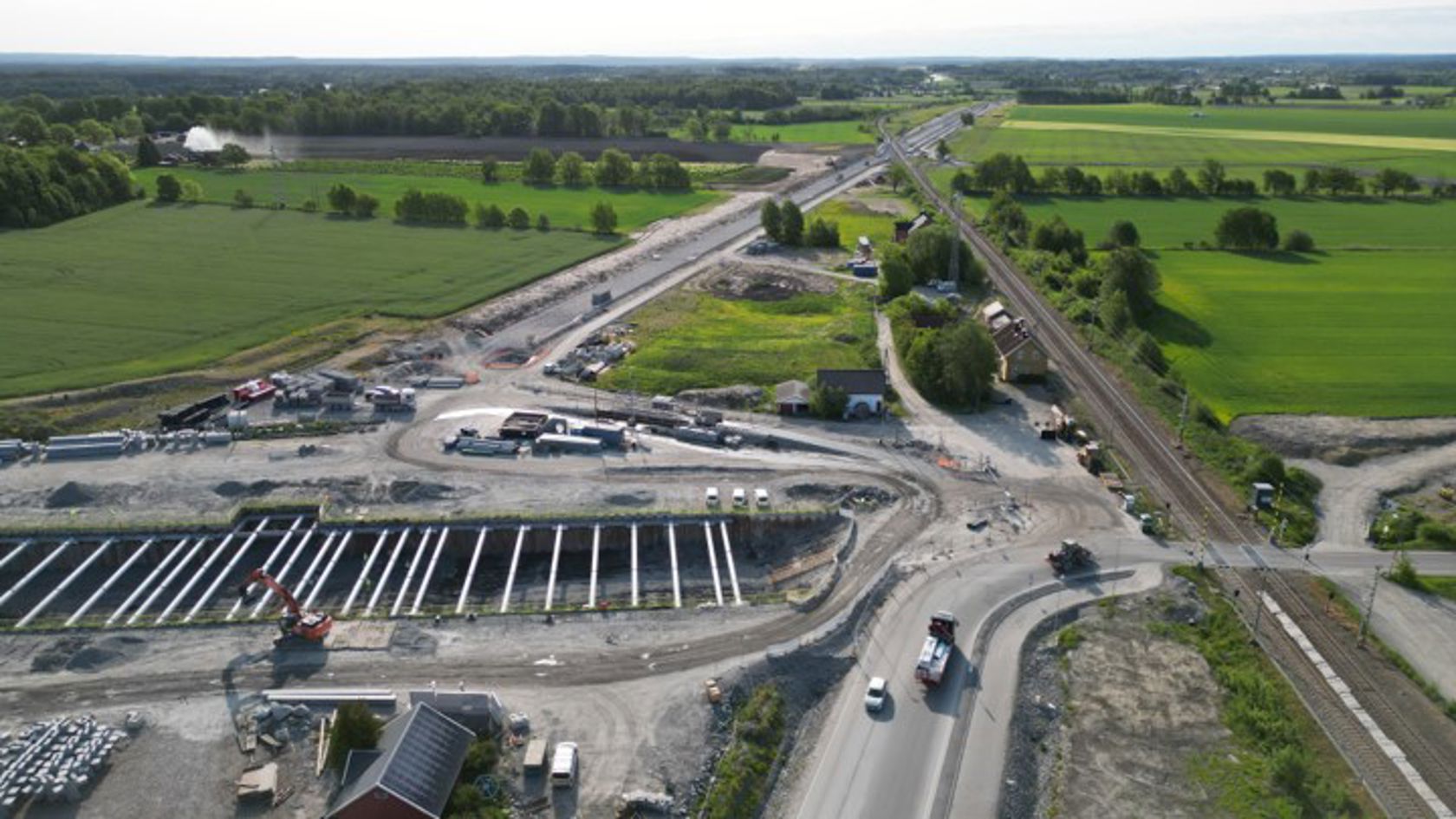

Larkollveien kulvert

De fysiske arbeidene nærmer seg ferdig, og det gjenstår i hovedsak dokumentasjon og godkjenninger.  Kulverten er planlagt åpnet i løpet av høsten. Vi kommer tilbake med informasjon når det nærmer seg.

Arbeidstid: Mandag-lørdag kl. 06-23 (ikke-støyende arbeider kl. 19-07, og lørdager).

Mossetunnelen (Sandbukta-sentrum)

Siste ordinære salve for tunneldrivingen var oktober 2023. Etterarbeider pågår med bl.a. installering av vann- og frostsikring, støp av ferdig tunnelprofil, bunnrensk og bygging av teknisk bygg.

I september kan det forekomme noe pigging i tunnelen, på strekningen mellom Kong Haakons Plass og Myra.  Dette kan gi strukturstøy på dagtid i området Vogts gate, Kongens gate, Wulfsbergs gate og Bjerget.

Mossehallen redningstunnel (Nesparken)

Det pågår arbeider i Mossetunnelen med anleggstrafikk til og fra Nesparken via redningstunnelen ved Mossehallen. Trafikken er knyttet til levering av betong og utkjøring av masser.  Det vil være om lag en anleggsbil per halvtime, mandag til fredag kl. 07-17. All parkering og snuing foregår inne på anleggsområdet og i tunnelen.

Vi minner om at parkering foran anleggsporten er forbudt. Dette er spesielt viktig for å sikre fri inn- og utkjøring til anleggsområdet.

Arbeidstid:

  • Døgnkontinuerlig mandag-fredag (ikke-støyende arbeider kl. 19-07).
  • Lørdag: kl. 06-24 (ikke støyende arbeider)

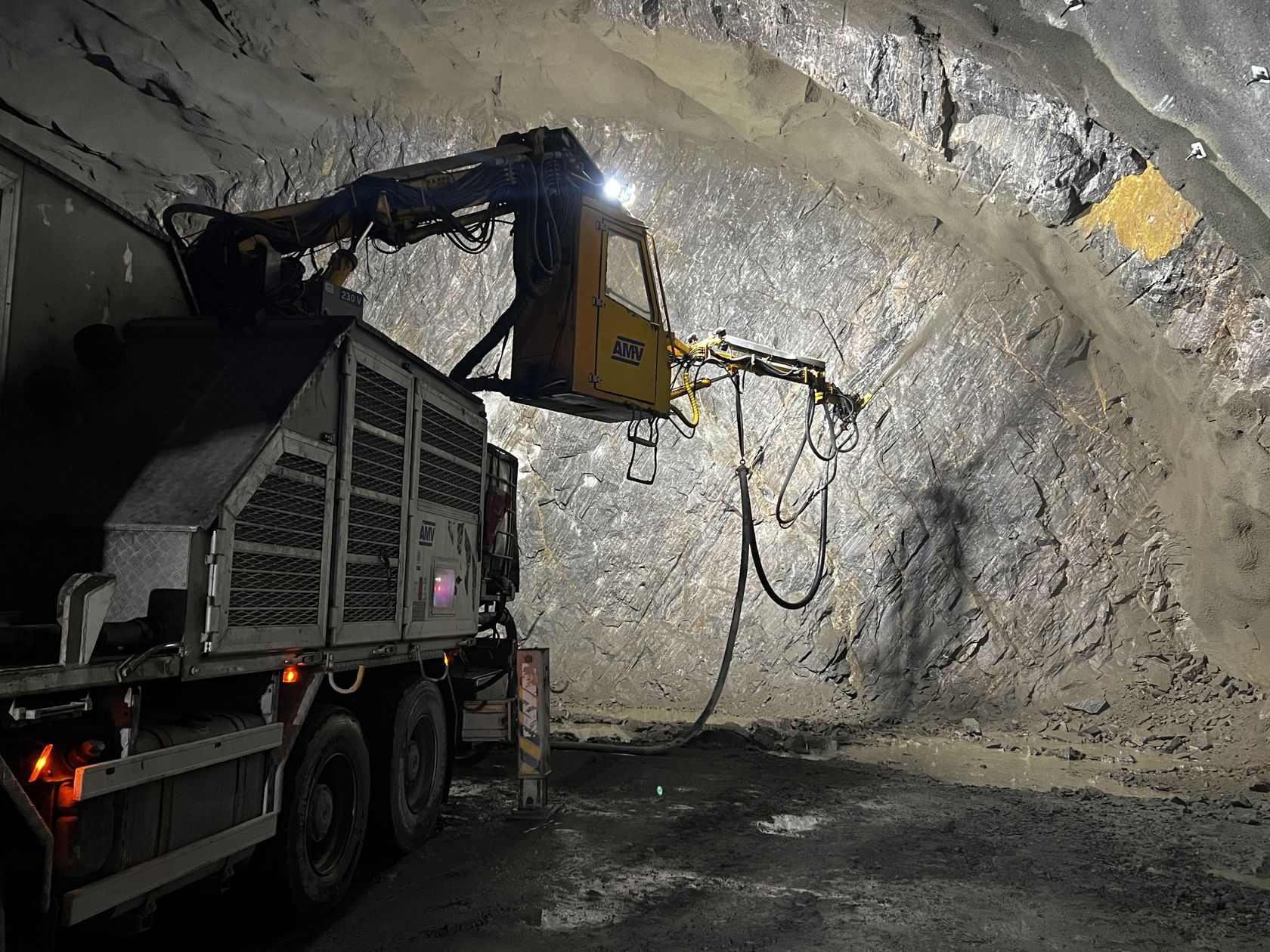

Anleggsmaskin i tunnel
Fra arbeider i Mossetunnelen Foto: Karoline Vårdal, Bane NOR

Carlbergtunnelen (Carlberg-Kleberget)

Tunnelen var ferdig utsprengt høsten 2022. Det pågår nå blant annet grunnarbeider til teknisk bygg, grøftesprengning, pigging, boring og gravearbeider enkelte steder i  både i hovedløpet og i den parallelle rømningstunnelen.

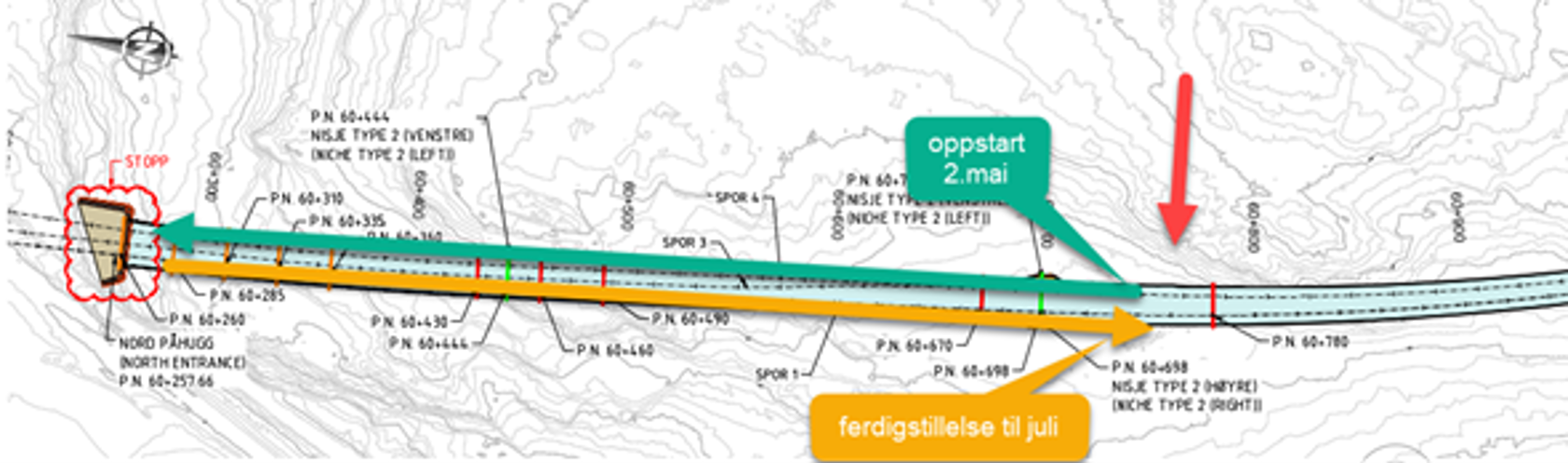

Sprengningene i Carlbergtunnelen vil bli varslet via Nabovarsling.no. For påmelding se: Nabovarsling.no - Informasjon om sprengningsaktivitet i ditt nabolag Ekstern lenke (Utbygging Sandbukta-Moss-Såstad)

Dette er en normal del av tunnelarbeidet,  og kan være merkbart for enkelte boliger og adresser ved Ringveien, Snorres vei, Vesthellinga, Bjerkeveien, Ekholtveien og Kopperslagveien.

Arbeidstid: Døgnkontinuerlig mandag-fredag (ikke-støyende arbeider kl. 19-07).  Lørdag: 06-24 (ikke støyende arbeider)

Midlertidig knuseverk på Carlberg anleggsplass

Det er for tiden pause i steinknusingen på Carlberg anleggsplass. Knusingen vil bli tatt opp igjen senere og inngår i en planlagt driftsperiode fra april til desember 2026.

Knuseverket gjør det mulig å gjenbruke tunnelstein i jernbaneprosjektet, noe som bidrar til redusert transport og en mer miljøvennlig håndtering av steinmassene.

Arbeidstid: Mandag-fredag kl. 07:00 til 16:00, og flytting av masser fra kl. 16:00 til 19:00.

Nedrigging på Carlberg

Det pågår også nedrigging av anleggsplassen på Carlberg og ved Larkollen. Arbeidene kan medføre noe støy i forbindelse med pigging og fjerning av betongplattformer for tungt utstyr.

Carlberg kulvert

Det pågår støp av permanent konstruksjon.

Arbeidstid:

Man-lør kl. 06-23 (ikke-støyende arbeider kl. 19-07 og lørdager).

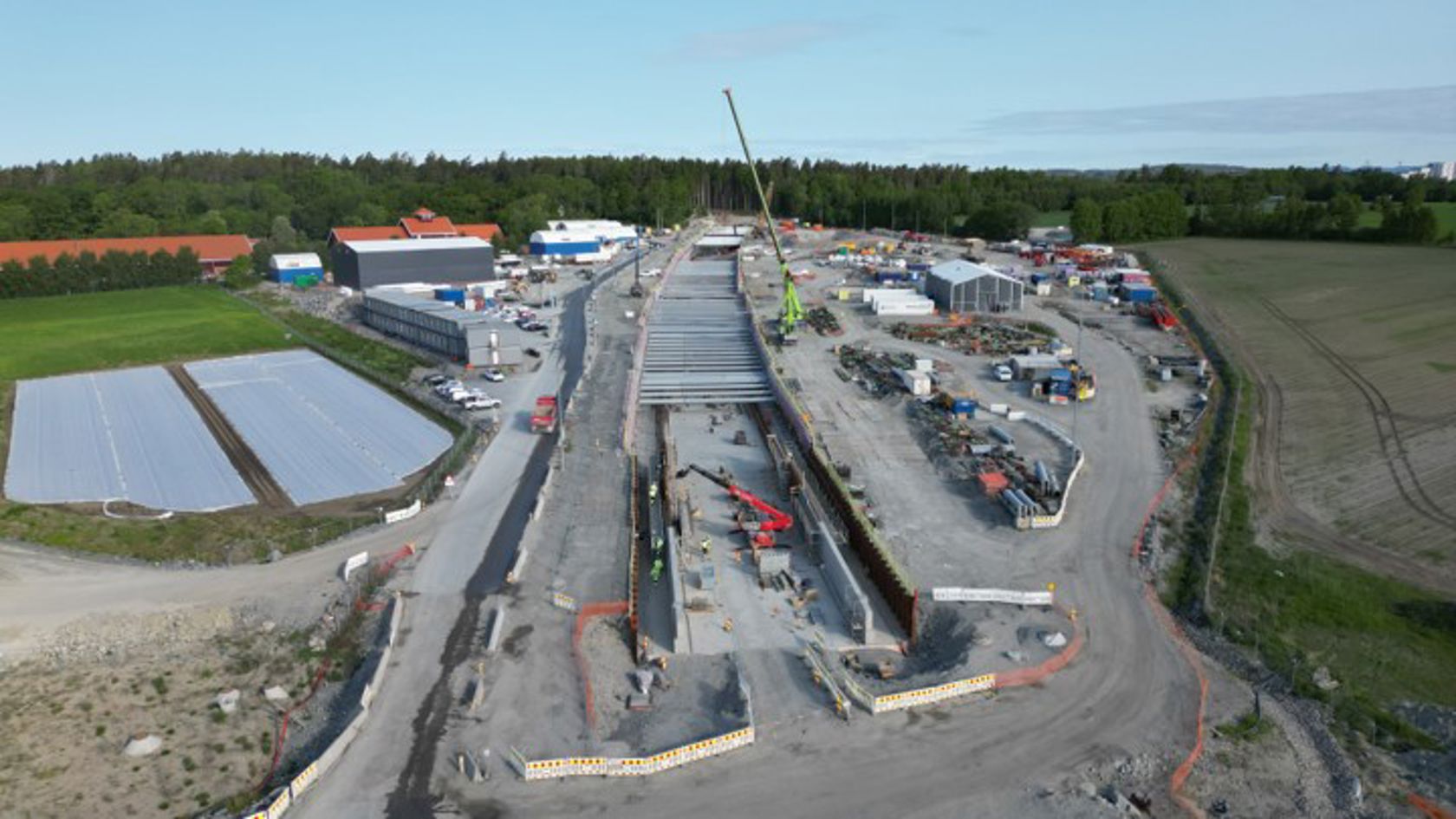

Kulvert sett fra lufta
Carlberg kulvert sett fra lufta. Foto: Øystein Stavdal Paulsen, Bane NOR



Dillingveien stengt for gjennomkjøring

Innkjøring til Dillingveien fra Larkollveien er stengt på grunn av arbeid med Larkollveien kulvert. Stengingen varer til veikulverten åpnes for trafikk.

Vi anbefaler myke trafikanter å benytte gårdsveien fra Dillingveien og krysser gjennom industrifeltet ved Nordic Pack. Følg skilting i Dillingveien.

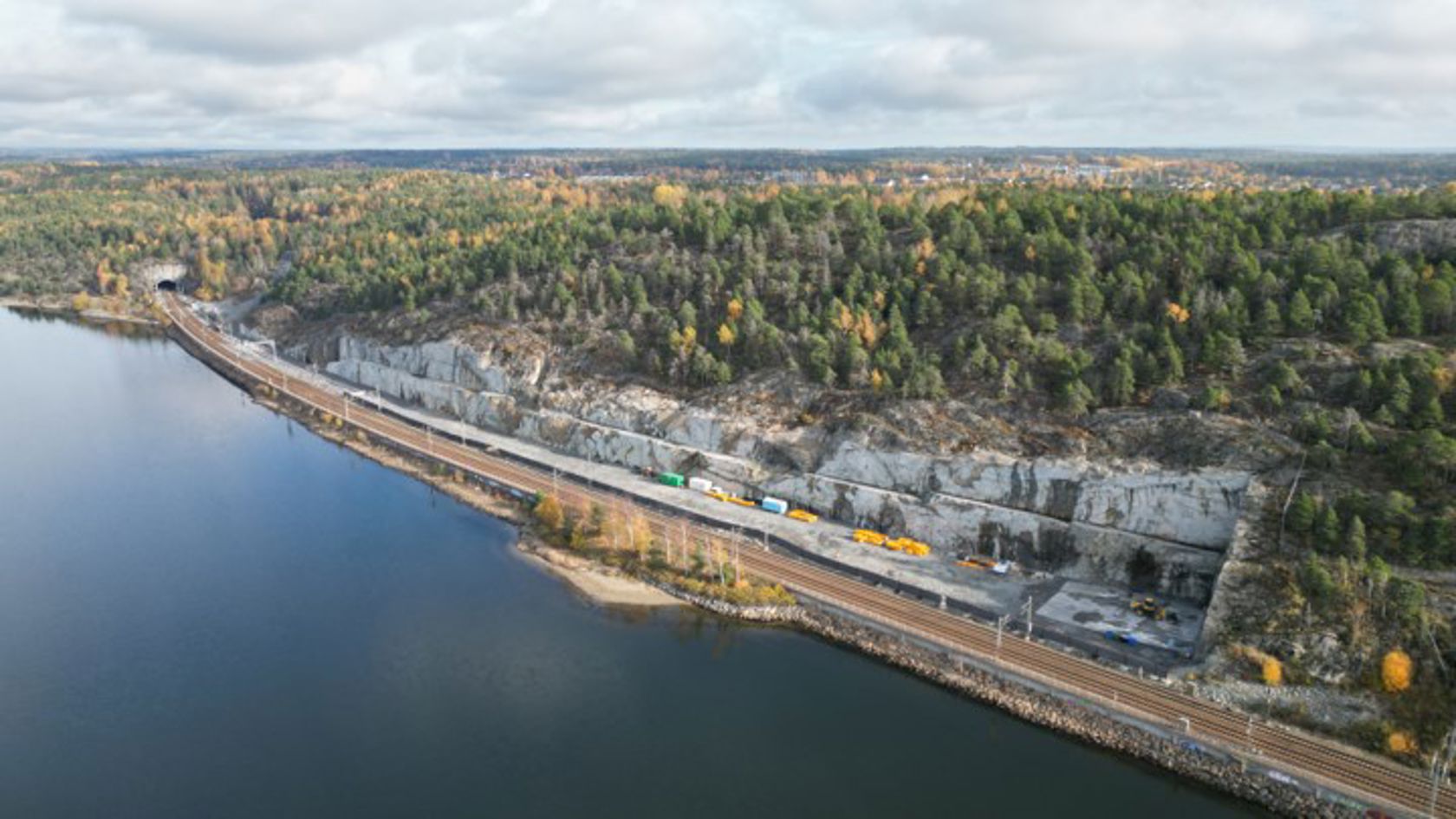

Sandbukta

MossIAs arbeider er avsluttet, og strekningen ble overlevert Bane NOR i november 2025. Det neste her blir jernbanetekniske installasjoner, som kommer i en senere entreprise.

Dilling-Såstad

MossIAs arbeider er avsluttet, og strekningen ble overlevert Bane NOR i februar 2026. Det neste blir jernbanetekniske installasjoner, som kommer i en senere entreprise.
