Arbeid på Kolbotn i 2026

Arbeidene på Kolbotn stasjon nærmer seg slutten. Vi har gjennomført store tiltak, blant annet etablering av undergang med trapper og ramper. Det vil fremdeles pågå arbeid utover høsten 2026.

  • Oppgradering av Kolbotn stasjon
  • Prosjektnyheter

Publisert: 6. januar 2026 klokken 10:51

Oppdatert: 20. april 2026 klokken 14:07

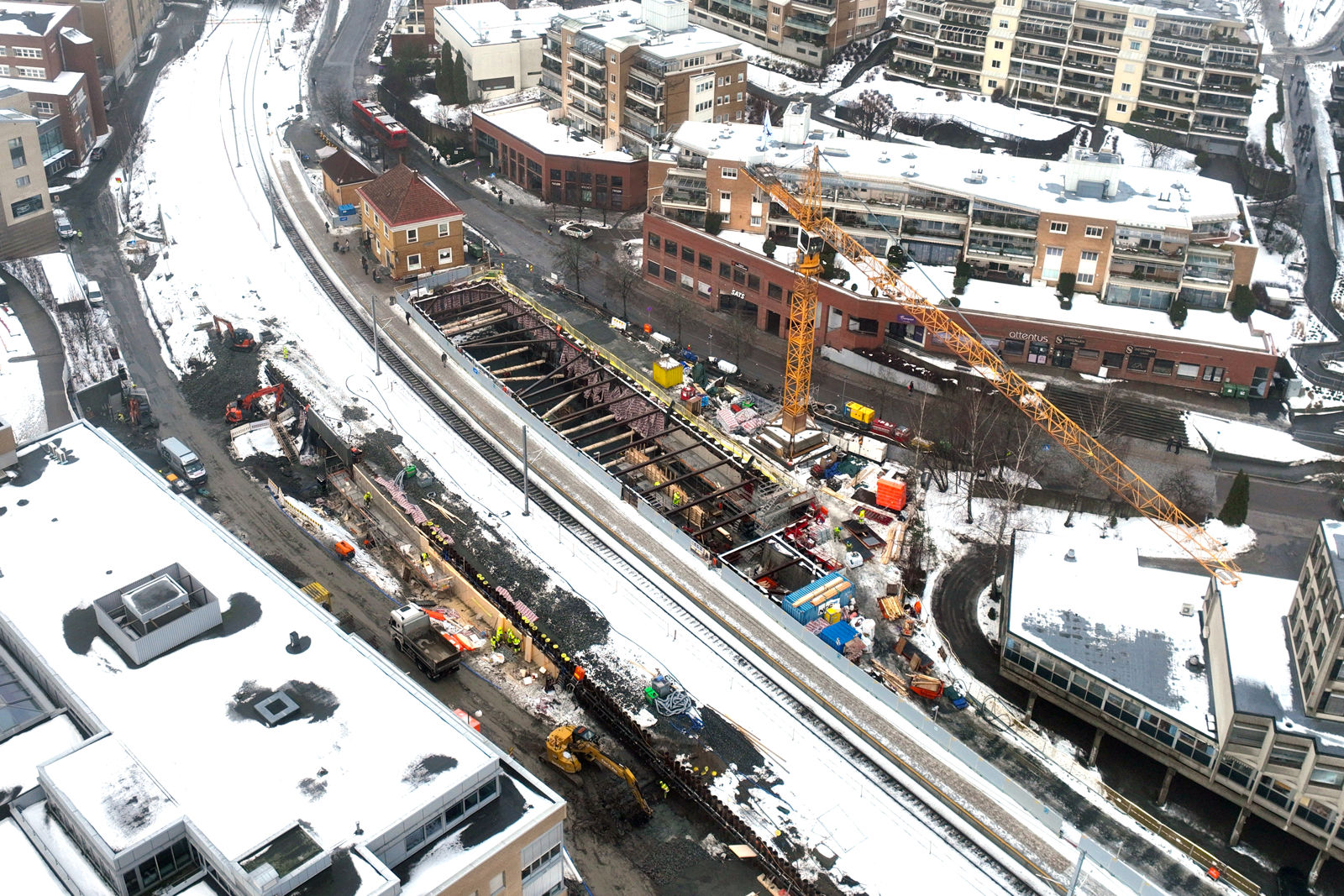

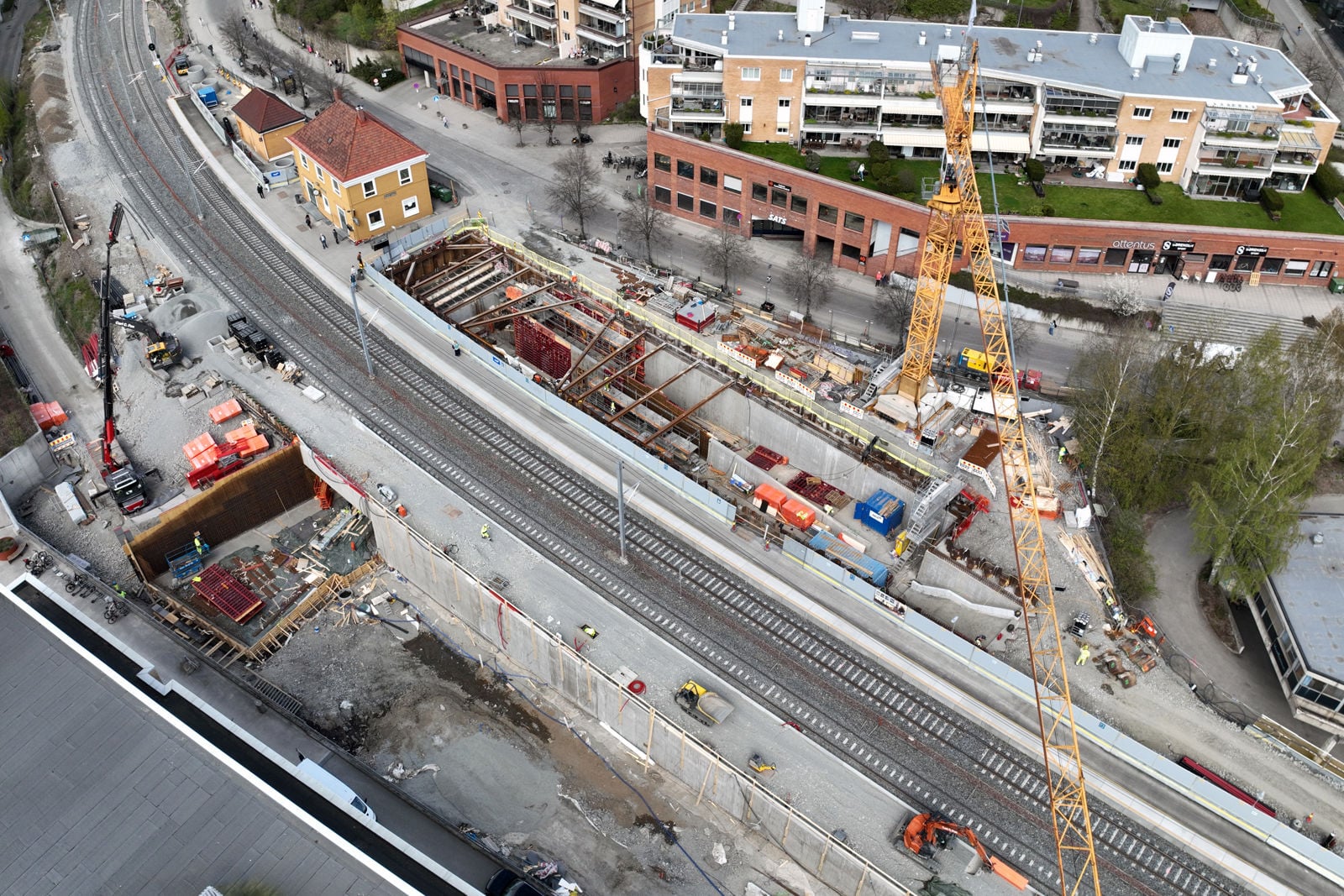

Dronebilde av anlegget på Kolbotn, fra 3. juni 2026.

Etter planen skal nye Kolbotn stasjon stå klar til bruk mot slutten av 2026. Frem til da skal det etableres to nye sideplattformer, samt en ny undergang med trapper og ramper.

Arbeidene vil medføre omfattende anleggsvirksomhet, og man må påregne støyende arbeider på dagtid. Vi sender ut varsel om spesielt støyende arbeider på SMS til de som bor nærmest. Dersom det blir behov for sterkt støyende arbeider om natten vil vi tilby alternativ overnatting til de mest utsatte.

På denne siden kan du følge arbeidene vi skal utføre i 2026. Generelt kan vi si at det vil være anleggsvirksomhet helt frem til stasjonen står ferdig. Vi oppdaterer siden jevnlig.

Ved eventuelle spørsmål kan man bruke kontaktskjemalenken lenger nede på denne siden. Oppgi referanse KOL34.

Sommerarbeid 4. juli-3. august 2026

I sommer blir det en lang periode uten togtrafikk på lokalstrekningen L2, mellom Stabekk og Ski. Fra natt til 4. juli kl. 0200 til natt til 3. august kl. 0200 vil det bli utført døgnkontinuerlige arbeid på Kolbotn stasjon.

Det er svært mange oppgaver som skal utføres, du finner detaljer i nedtrekksmenyen under.

Sommerarbeid 2026

Når disse arbeidene er over vil stasjonen være nær ferdigstilt, men det vil gjenstå arbeid med flislegging, overflater, beplantning og annet. Etter planen skal den nye undergangen med trapper og ramper være klar til bruk 1. november, men vi har et håp om å kunne ta den i bruk før denne datoen. Dette vil i så fall bli varslet.

NB! Selv om det ikke går person- eller godstog i denne perioden, så vil det være aktivitet med arbeidstog og arbeidsmaskiner på skinnene. Det er forbudt å oppholde seg i eller nær sporet.

Planlagt arbeid i perioden 3. - 30. august

Gjennom hele august, vil det bli utført arbeid på både nord og sør for stasjonen, inne på selve stasjonsområdet, samt på øst- og vestsiden av stasjonen.

Arbeidene vil i hovedsak bli utført på dagtid, men det kan bli behov for å utføre noe kompletterende arbeid på kvelds- og nattestid. Dette vil i så fall ikke omfatte sterkt støyende aktiviteter som f.eks. sprengning, spunting, pigging, boring i fjell eller tilsvarende. Vi gjør oppmerksom på at det i perioden 29. - 30. august vil bli arbeidet døgnkontinuerlig (se lenger ned).

Kolbotn stasjonsområde, - øst- og vestsiden (uke 32-35, dagtid):

  • Grunnarbeid
  • Steinlegging
  • Utomhusarbeid
  • Stasjonsmøblering
  • Elektroarbeid
  • Montering av gjerder (det kan bli behov for noe nattarbeid på grunn av togtrafikk på dag- og kveldstid. Arbeidene vil ikke være sterkt støyende.)

Gjennom hele den aktuelle perioden, vil Infranord Norge AS utføre kompletterende jernbanetekniske arbeid (opprydding, justeringer, feilrettinger m.m.). Omfanget vil blant annet avhenge av resultatet av testing og kontroll av spor- og kontaktledningsanlegg. Noe aktivitet på kveldstid (21.00-23.00) og natt (01.00-05.00) kan bli nødvendig, men det generelle støynivået vil i tilfelle være relativt moderat. I tillegg vil mannskap og maskiner hele tiden forflytte seg, noe som gjør at periodene med støy vil være relativt kortvarige.

Helgen 29. - 30. august

Siste helgen i august, vil det bli arbeidet døgnkontinuerlig i tidsrommet fra kl. 02.00, natt til lørdag til kl. 14.00, søndag ettermiddag. Arbeidene omfatter blant annet;

  • Grunn- og utomhusarbeider på stasjonsområdet (dagtid)
  • Pakking (stabilisering) av spor på stasjonsområdet (natt)
  • Supplering av noe ballast nord for stasjonen, innenfor stasjonsområdet og sør for stasjonen.

Det generelle støynivået vil være relativt moderat, men det vil være kortvarige perioder med noe kraftigere, men forbigående støy som følge av at maskiner og mannskaper hele tiden forflytter seg.

Perioder med stans i togtrafikken

Også i 2026 vil det bli perioder uten persontrafikk på Østfoldbanen mellom Oslo S og Ski. Vi kommer til å sende ut nabovarsel i forkant av disse periodene, siden de vil medføre døgnkontinuerlige arbeider.

Vi gjør oppmerksom på at datoene under kan bli endret, eller perioder legges til, dersom det blir behov for det av hensyn til anleggsgjennomføringen.

Foreløpige datoer for perioder uten persontrafikk:

  • 4. juli - 3. august (4 uker)
  • 29-30.  august (36 timer)

Det vil fortsatt være enkeltsporet drift, med kun plattform på stasjonssiden i drift, frem til november.

Mer informasjon?

Bruk kontaktskjemalenken under, og oppgi referanse KOL34.
