| E-sirkulære 2026-50 |
OMRÅDE NORD |
Publisert: 27.08.2026 |
BESKRIVELSE:
Ofotbanen: Totalbrudd 3 på Narvik Stasjon
INFORMASJON OG EVENTUELT TILTAK
I forbindelse med prosjektet Narvik stasjon" skal følgende endringer gjøres på kontaktledningsanlegget på Narvik stasjon: totalbrudd 3.
Det vil være arbeid på Narvik Stasjon og det vil kontinuerlige endringer for følger av byggearbeider i perioden 29.08.2026 til 01.09.2026
Idriftsettes til 29.08.2026:
- Det er lagt ny kabel. «NARVIK VEST», fra bryter 15U8E til tilkoblingspunkt i bryterkrone i mast 03-11. (NB! Bryterkrone i mast 03-11 idriftsettes ikke). Derfra forlenges blankline ned til bryter 24-15-S i mast 02-27 som igjen mater Fagerneslinje ved mast 02-23 slik som tidligere.
- Ny bryter 24-27-L i nytt bryteranlegg gruppe 1 forsyner spor 4 og 5.
- Ny bryter 24-28-L i nytt bryteranlegg gruppe 1 forsyner spor 1, 2 og 3.
- Fjernledning/Orneslinje skal frakobles på Straumsnes bryter 24-43-S. Denne blir låst i utkoblet stilling av entreprenøren slik at det ikke er mulig å legge den inn. Videre arbeider derfra er at gamle luftstrekk fra Orneslinja og ned til Transen blir revet og nye kabler blir etablert. Dette sees i sammenheng med at ny AT-bryter 24-22-L tas i bruk på et senere tidspunkt. Ubalansevern Narvik Stasjon tas ut av drift i denne periode.
- Det er lagt nye kabler fra fri linje som forsterkning/forbigang fra mast 05-02 frem til ny bryter 24-20-L i nytt bryteranlegg gruppe 2. Narvik Stasjon mates derfor fra fri linje.
- Ny bryter 24-24-L i gruppe 2 forsyner nå Energi sitt anlegg.
- Ny bryter 24-25-L i gruppe 2 forsyner 1, 2, 3, 4 og 5 (gruppe 1) Narvik stasjon.
NB! Bryter 24-25-L og bryter 24-34-L på Djupvik behandles parallelt.
Idriftsettes til 01.09.2026(etter endt totalbrudd 3 kl.23:30):
- Sløyfeledning mellom veksel 3 og 16 legges inn i bruddet.
- Ny ledning blir strukket over spor 1 og 3, men sporet vil ikke åpnes for trafikk på dette tidspunktet. Jording av kontaktledning spor 3 fjernes og ledning spenningssettes.
- Seksjonsfelt i forbindelse med innkjør
NB! Da opphører behandlingen av at bryter 24-25-L og bryter 24-34-L på Djupvik skal behandles parallelt.
Endringene trer i kraft kl 10:30 29/8 (Etter endt disponering i nattbrudd) og kl.23:30 01/09(etter endt totalbrudd 3).

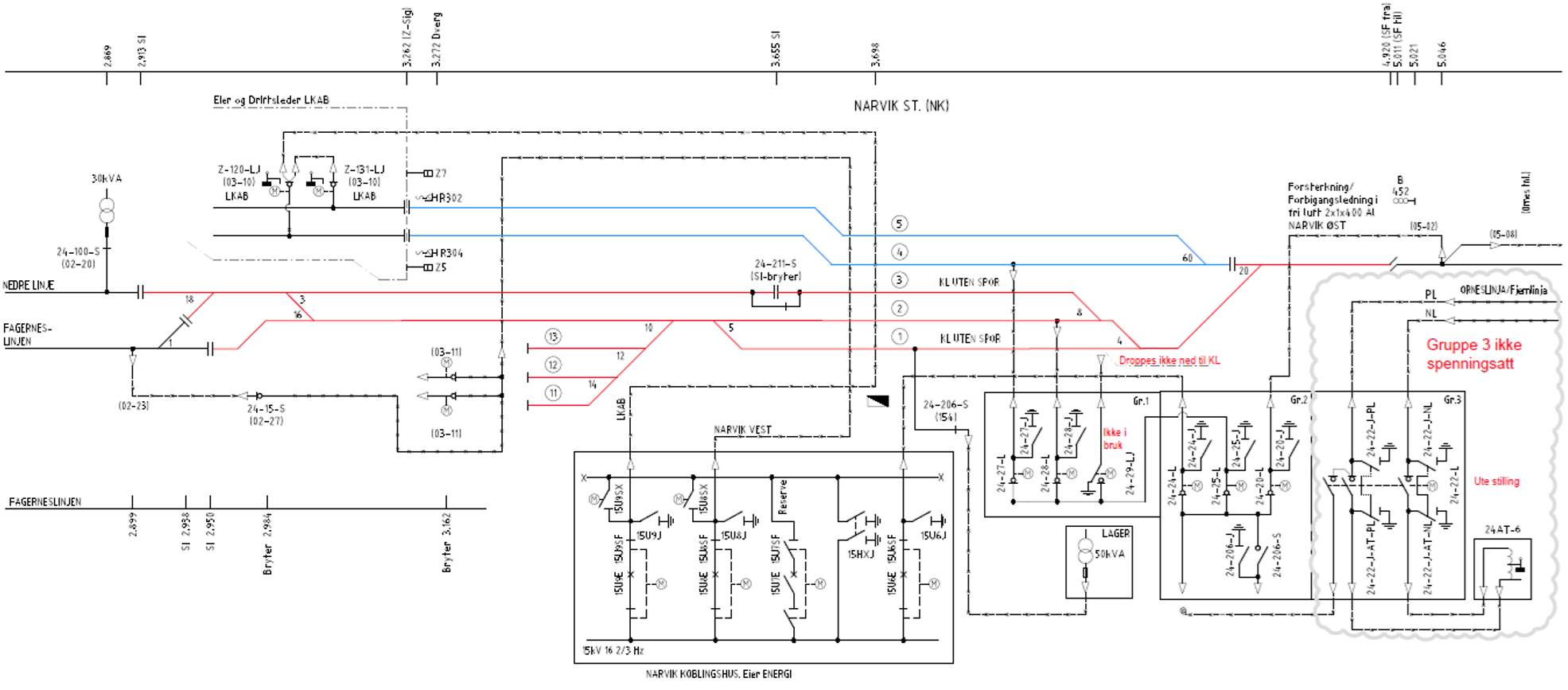

Koblingsskjema EH-027978-000, Rev 022 publiseres etter endringer trer i kraft.
E-sirkulære gir informasjon fra Driftsleder til personell som jobber med elkraft.
