| E-sirkulære 2026-39 |
OMRÅDE SØR-VEST |
Publisert: 29.06.2026 |
BESKRIVELSE:
Vestfoldbanen: Endringer på Nykirke
INFORMASJON OG EVENTUELT TILTAK
Informasjon om nytt anlegg som monteres og delvis settes i drift i forbindelse med forberedelse til innkobling av nytt dobbeltspor.
Følgende endringer på strekningen Nykirke-Barkåker utføres i sommerbruddet 04.07.2026 til 20.07.2026

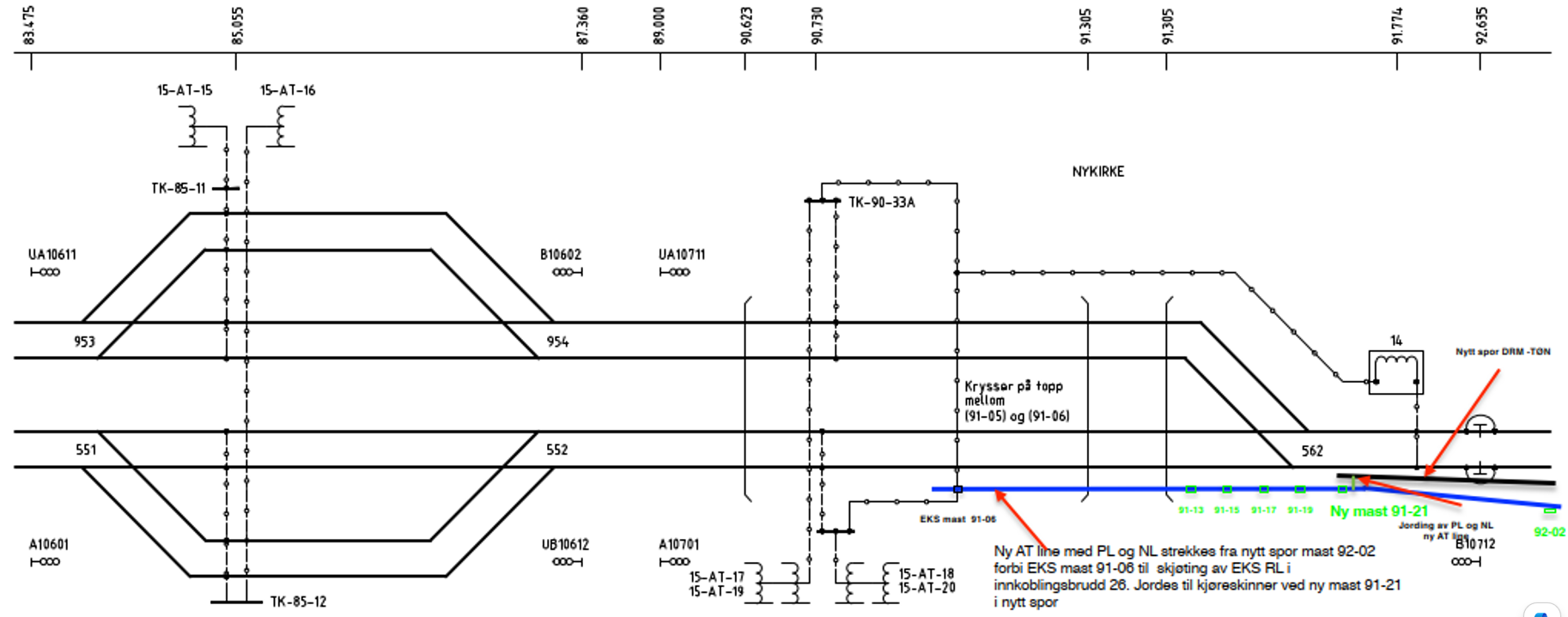

Det strekkes ny 400mm2 AT line fra forbi mast 91-06 og legge igjen en kveil til skjøting av EKS RL. Jordes til kjøreskinner ved mast 91-21
I sør blir AT lederne skjøtet på i mast 92-01 hvor det er strekt fram til i dag.
Nord for Tangen tunnelen blir AT lederne kveilet opp og utjevnet til skinnene.
Dvs. at AT ledere er hel fra mast 91-06 EKS spor inn i nytt spor til mast 107-05
Ved arbeid på anlegget må man være oppmerksom på ny AT leder og passe på at denne jordes/utjevnes i henhold til bestemmelsene for sikkert arbeid FSE
E-sirkulære gir informasjon fra Driftsleder til personell som jobber med elkraft.
